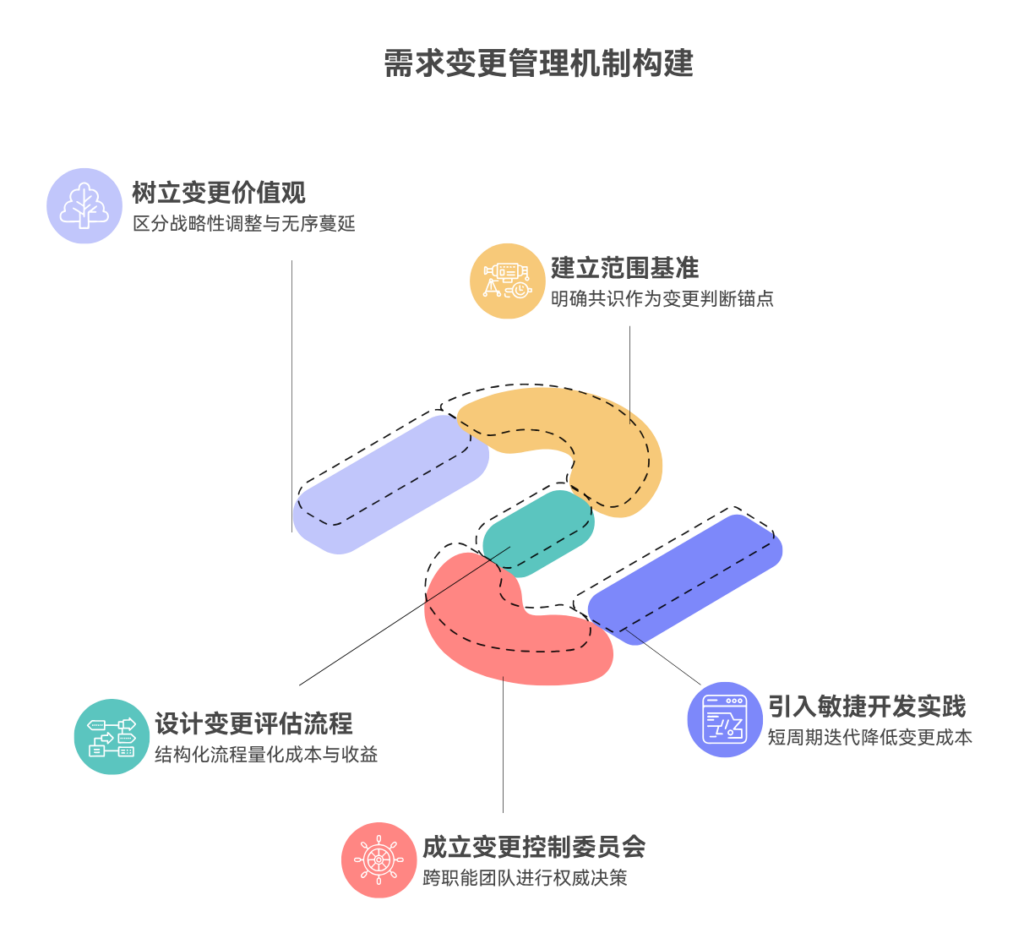

需求变更频繁该如何建立有效管理机制

面对频繁的需求变更,建立有效管理机制的关键,并非是盲目地拒绝所有变化,而是要构建一套能够甄别、评估并有序地吸纳“有价值”变更的系统性流程。这首先要求团队树立正确的变更价值观,清晰地区分“战略性调整”与“无序范围蔓延”、其次必须建立一个明确、已获共识的范围基准,作为判断所有变更的“锚点”、然后需要设计一个结构化的变更请求与评估流程,确保每一次变更的成本与收益都经过量化分析、在此基础上,应成立一个跨职能的变更控制委员会(CCB)来进行权威决策、最后,可以引入敏捷开发的思想与实践,通过短周期迭代和动态的待办事项列表,将变更的成本降至最低,并使其常态化。 一个成熟的变更管理机制,其目标不是建造一堵抵御变化的“高墙”,而是修建一座能够引导、过滤和安全放行客流的“关口”。

需求变更频繁该如何建立有效管理机制需求变更频繁该如何建立有效管理机制

“唯一不变的就是变化本身”,这句古老的哲学名言在当今的商业和项目管理环境中得到了最极致的体现。项目管理协会(PMI)的实践表明,几乎没有任何一个项目能够完全按照最初的计划执行而不发生任何变更。问题不在于变更的发生,而在于如何应对。一个缺乏有效管理机制的团队,在频繁的变更冲击下,会迅速陷入混乱:项目范围不断膨胀、计划频繁失效、预算持续超支、团队士气低落。正如管理大师汤姆·彼得斯所说:“对于那些能够驾驭混乱并将其转化为优势的企业来说,不确定性是朋友。” 因此,建立一个强大的变更管理机制,就是将“不确定性”这位潜在的敌人,转化为驱动项目持续逼近商业成功的“盟友”的关键。

一、正本清源:区分“好的变更”与“坏的变更”

在着手建立任何管理机制之前,团队内部,特别是项目经理、产品负责人和关键干系人之间,必须就“变更”本身达成一个根本性的共识。如果团队将所有变更都视为洪水猛兽,那么管理机制就会变成僵化的官僚壁垒;反之,如果团队对所有变更都来者不拒,那么项目将注定失控。因此,第一步是建立正确的变更价值观,学会区分“好的变更”与“坏的变更”。

“坏的变更”,即我们通常所说的范围蔓延(Scope Creep),是管理机制主要需要防范和过滤的对象。 它的典型特征是:源于未经深思熟虑的临时起意、缺乏清晰的商业价值论证、未经过对其对项目整体影响的评估、以及通过非正式渠道(如一次交谈、一封邮件)被悄悄地注入到项目中。这种变更的累积效应是灾难性的,它就像“温水煮青蛙”,在不知不觉中耗尽了项目的资源,拉长了项目的周期,但对项目最终的成功贡献甚微,甚至会因为引入了新的复杂性而损害了产品的核心价值。

“好的变更”,则可以称之为“战略性适应”或“价值驱动的调整”。 它的特征恰好相反:它通常源于对市场变化、用户反馈或竞争格局的深刻洞察;它能带来显著的、可衡量的商业价值提升(例如,抓住一个新的收入机会或规避一个重大的市场风险);并且,它是通过一个正式的、透明的流程被提出、评估和批准的。对于这类变更,一个有效的管理机制应该做的不是“阻挡”,而是“欢迎”和“拥抱”。因为正是这些“好的变更”,才使得项目最终的产出能够真正地贴合瞬息万变的市场需求,而不是交付一个在技术上完美、但在市场上已经过时的“古董”。

二、建立基准:变更管理的“锚点”与“标尺”

任何管理的有效实施,都有一个绝对的前提,那就是必须存在一个清晰的、公认的“基准”(Baseline)。没有基准,就无从判断什么是“变更”。在需求变更管理中,这个基准就是被所有关键干系人正式评审和批准的项目范围。在基准建立之前,所有的讨论都属于需求探索和定义;而在基准建立之后,任何对其的偏离,都必须被视为一次变更。

这个范围基准通常由一系列关键的项目文档构成,它们共同定义了项目的“契约”。 在传统的预测型项目管理中,这个基准的核心是项目范围说明书,它详细地描述了项目的可交付成果、验收标准、以及明确的范围排除项(即“不做什么”)。这份文件,连同更高层次的项目章程和更具体化的工作分解结构(WBS),共同构成了判断变更的“法律依据”。这些文件必须经过一个正式的签审流程,以确保所有关键方都对其内容达成了共识。这个签字的动作,不仅仅是一个形式,更是一种郑重的承诺和责任的确认。

在敏捷开发模式中,基准的概念则更为动态和灵活。 敏捷项目的范围基准通常是产品待办事项列表(Product Backlog) 在某个特定时间点(例如,在发布规划会议后)的状态。更具体地说,对于一个正在进行的迭代(Sprint),其范围基准就是本次迭代开始时承诺要完成的迭代待办事项列表(Sprint Backlog)。在迭代期间,这个Sprint Backlog通常是固定不变的,任何试图对其进行的修改,都应被视为一次需要严肃对待的变更。而对于整个产品而言,Product Backlog本身就是动态变化的,变更的管理体现在对这个列表的优先级排序上,而非对某个静态文档的修改。但无论形式如何,核心思想是一致的:必须有一个清晰的、共享的“标尺”,来客观地衡量每一次新的“想法”是否构成了对现有承诺的改变。

三、结构化流程:从“随口一提”到“正式请求”

一旦建立了基准,下一步就是要设计一个标准化的流程,来引导所有的变更请求都通过一个统一的、透明的渠道进行提交。其核心目标,是彻底杜绝那些“随口一提”、“顺便说一下”式的非正式变更,将所有变更都转化为可跟踪、可管理的结构化信息。

推行标准化的“变更请求表单(CR Form)”是这个流程的起点和核心。 这份表单不应被视为繁琐的官僚主义,而应被看作是一个引导请求者进行深入思考的“思维工具”。一份设计良好的变更请求表单,会强制提出者将一个模糊的想法,转化为一个清晰的、有论证的提案。它通常会要求填写以下关键信息:变更的详细描述(清晰地说明希望做什么样的改变)、变更的理由与商业价值(这是最重要的部分,即“为什么要做这个变更”,它能带来什么好处)、如果不做此变更的潜在影响(增加变更的紧迫性说明)、请求者建议的优先级,以及任何相关的附件。

所有的变更请求都必须被录入一个集中的、可视化的管理系统中。 无论是使用专业的研发管理工具,还是简单的共享电子表格,关键在于要有一个唯一的、所有干系人都能访问的“变更日志”。这确保了没有任何一个变更请求会被遗忘或在私下处理。一个清晰的变更日志,应该能展示出每个变更的当前状态(如“待评估”、“评估中”、“已批准”、“已拒绝”、“已完成”等)、负责人和关键日期。像PingCode这样的智能化研发管理系统,能够很好地支持这一流程,它不仅可以自定义变更请求的表单和审批工作流,还能将批准后的变更直接关联到相应的需求或开发任务上,形成完整的追溯链,极大地提升了变更管理的效率和透明度。

四、量化评估:用数据透视变更的“成本”与“价值”

一个变更请求被正式提交后,绝不能直接进入“是否批准”的决策环节。在决策之前,必须有一个严谨的、由项目团队主导的“影响评估”过程。这个过程的目标,是为决策者提供做出明智判断所需的所有信息,即全面地分析这个变更的“成本”和“价值”。

影响评估的核心,是量化分析变更对项目所有核心维度的冲击。 这通常由项目经理负责协调,并需要产品、开发、测试等相关角色的共同参与。评估的内容至少应包括:对范围的影响(这个变更是否会连带引发其他功能的修改?);对进度的影响(完成这个变更需要多少额外的工作量?会导致项目总工期延迟多少天?);对成本的影响(需要多少额外的人力成本或资源成本?);对质量的影响(是否会引入新的技术风险?是否会影响系统的稳定性或性能?);对资源的影响(我们现有的团队是否有能力和时间来完成这个变更?)。评估的结果不应是模糊的“会有点影响”,而应是尽可能量化的数据,例如“需要额外80个工时,导致里程碑M2延迟5个工作日,需要追加预算2万元”。

在团队对“成本”进行评估的同时,产品负责人或业务发起人则需要对变更的“价值”进行重新的、更深入的审视。提交请求时所陈述的“商业价值”,是否真的站得住脚?这个变更所能带来的收益(无论是直接的财务回报,还是间接的用户体验提升),是否真的值得我们付出上述评估出的“成本”?通过这种方式,每一个变更都被置于一个“投入产出比”的天平上进行称量。只有那些价值远大于成本的变更,才有可能进入到下一个决策环节。

五、权威决策:变更控制委员会(CCB)的设立与运作

对于那些影响较大的变更,其批准与否的决策权,不应由项目经理或任何单一的利益相关者个人来承担。这既是为了保证决策的客观公正,也是为了分摊决策的压力和责任。因此,在较为正式的项目环境中,通常会设立一个变更控制委员会(Change Control Board, CCB)

CCB是一个跨职能的、被正式授权的决策机构。 其成员通常由项目的关键利益相关者组成,可能包括项目发起人、关键用户部门的代表、产品负责人、技术负责人或架构师,以及项目经理。CCB的存在,确保了对变更的决策是站在项目乃至组织的全局视角,平衡了业务、技术和资源等多方面的利益。它避免了因某个强势的业务部门领导的个人意志,而强行通过一个对项目整体弊大于利的变更。

CCB的运作需要有规律、有效率。 CCB通常会定期召开会议(例如,每周一次),集中评审上一周期内所有已完成影响评估的变更请求。在会上,项目经理会向委员会呈现每个变更的详细情况,包括其内容、理由、以及量化后的影响分析。委员会成员则会进行讨论、质询,并最终通过投票或其他预设的决策规则,对每个变更请求做出“批准”、“拒绝”或“推迟”的决议。会议的结果需要被正式记录,并及时地通知所有相关方。这种结构化的决策机制,为变更管理提供了一个权威、透明和可追溯的最终出口。

六、敏捷之道:拥抱变化,而非抵御一切

虽然上述的“基准-请求-评估-决策”流程在传统项目中非常有效,但在节奏更快、不确定性更高的敏捷开发环境中,可能会显得过于笨重。敏捷方法论为管理频繁变更提供了一套更原生、更轻量、也更强大的机制。其核心思想不是“控制”变更,而是“拥抱”有价值的变更,并极大地降低变更的“成本”。

短迭代周期是敏捷应对变更的基石。 敏捷开发将项目分解为一系列短小的、固定时长的迭代(Sprint,通常为1-4周)。这意味着,任何一个变更,最多只会影响到当前这个短周期的计划。团队可以在每个迭代结束、下一个迭代开始前的窗口期,重新审视和调整优先级。这种机制使得变更的“破坏半径”被限制在了一个极小的范围内,团队可以快速地响应市场变化,而无需颠覆一个长达数月的宏伟计划。

动态的产品待办事项列表(Product Backlog)是管理变更的核心工具。 在敏捷中,所有已知的需求、功能、修复和改进,都被统一放在一个持续演进的Product Backlog中。产品负责人(Product Owner)的核心职责,就是根据最新的市场反馈、用户数据和商业战略,不断地对这个列表进行排序,确保最有价值的事项始终排在最前面。当一个新的变更请求出现时,它不会被视为对“计划”的“干扰”,而是被简单地看作是进入这个列表的一个“新条目”。然后,它将和其他所有条目一起,在下一次的优先级排序中,去竞争团队宝贵的开发资源。如果这个变更的价值足够高,它自然会排到列表的顶端,并在未来的某个迭代中被实现。这种机制,将变更管理从一个独立的、外挂的“审批流程”,内化为了产品负责人日常的、持续的“价值管理”工作,使其变得更加流畅和高效。

七、常见问答

问:对于非常紧急且必要的变更(如修复严重线上BUG),还需要走完整的变更流程吗?

答:对于这类“救火”性质的紧急变更,可以也应该建立一个“紧急通道”或“快速流程”。这个流程会绕过常规的、需要排队等待的CCB评审,允许在获得关键负责人(如技术总监或产品负责人)的口头或即时批准后,立即启动修复工作。但是,这并不意味着完全没有流程。关键在于“先执行,后补录”。在紧急处理的同时或之后,仍然需要创建一份变更请求单,简要记录问题、解决方案和批准人,并对其产生的影响进行事后分析。这样做既能保证响应速度,又能确保所有的变更,无论多么紧急,最终都被记录在案,便于未来的追溯和复盘。

问:如何向客户或老板解释,为什么一个看似“小”的变更会带来很大的成本和延期?

答:这是项目经理经常面临的沟通挑战。关键在于要“可视化”和“数据化”地展示变更的“涟漪效应”。首先,不要只是口头说“很难”,而是要拿出具体的影响分析报告。其次,要善用比喻,例如,“我们的项目就像一栋已经设计好管线的大楼,您现在想在墙上加一个插座(小变更),但这可能意味着我们需要重新开槽、布线、甚至可能要影响到这面墙后面的水管(连锁影响),然后还要重新粉刷整面墙以保证美观(回归测试和兼容性工作)。” 最后,要提供替代方案,与其直接说“不”,不如说“按照您的新想法,我们需要增加X的成本和Y的时间。但如果我们采用方案B,可以实现您80%的目标,而只需要付出20%的额外代价。您看我们如何选择?”

问:在敏捷开发中,产品负责人(Product Owner)是否就扮演了CCB的角色?

答:在很大程度上是的,尤其是在单个敏捷团队的范围内。产品负责人是产品待办事项列表(Product Backlog)的唯一负责人,他/她拥有对列表内容和优先级的最终决定权。因此,对于那些不影响项目总预算和核心交付日期的变更(即在现有资源约束下,用一个需求去替换另一个需求),产品负责人就扮演了决策者的角色。但是,如果一个变更的规模巨大,足以影响到整个产品的发布计划、需要追加大量的预算或人力资源,那么这个决策通常仍然需要上升到更高层级的治理机构,例如由多个产品负责人和高级管理者组成的“产品委员会”,这个机构就更类似于传统意义上的CCB了。

问:如何防止变更管理流程本身变得过于官僚和低效?

答:防止流程僵化的关键在于“分级分类”和“持续优化”。首先,不是所有的变更都需要走同一个重量级的流程。可以根据变更的预估影响(如按“高、中、低”三档)来设计不同复杂度的审批路径。一个低影响的、不涉及跨团队协作的变更,可能只需要产品负责人和技术负责人批准即可,无需提交CCB。其次,要定期(例如每季度)对变更管理流程本身进行复盘,识别其中的瓶颈,倾听团队的反馈,并对其进行简化和优化。流程是为人服务的,当它带来的管理成本超过其带来的收益时,就到了必须改革的时候。

问:除了建立管理机制,还有哪些方法可以从源头上“预防”不必要的变更?

答:建立管理机制是“治标”,而从源头预防则是“治本”,两者需双管齐下。最有效的预防手段包括:1. 加强前期的需求分析和挖掘,投入更多的时间与所有关键利益相关者进行深入沟通,使用原型法等工具,在开发前就尽可能地暴露和澄清模糊点。2. 让研发团队尽早参与需求讨论,利用他们的技术视角,在需求形成阶段就规避掉那些技术上不合理或成本极高的“伪需求”。3. 与客户和业务方建立紧密的伙伴关系,对他们进行项目管理基本理念的“布道”,让他们理解范围基准的重要性以及每次变更所带来的真实成本。4. 采用迭代式开发,通过频繁地交付小批量的可用功能,快速获取用户反馈,这使得需求可以在成本最低的阶段得到验证和修正,避免了在错误的方向上走出太远后才进行昂贵的大规模变更。

版权声明:本文内容由互联网用户自发贡献,该文观点仅代表作者本人。本站仅提供信息存储空间服务,不拥有所有权,不承担相关法律责任。
如发现本站有涉嫌抄袭侵权/违法违规的内容, 请发送邮件至 chuangxiangniao@163.com 举报,一经查实,本站将立刻删除。
发布者:百晓生,转转请注明出处:https://www.chuangxiangniao.com/p/637089.html

(0)
打赏 微信扫一扫 微信扫一扫 支付宝扫一扫 支付宝扫一扫
上一篇 2025年11月12日 11:52:33
下一篇 2025年11月12日 11:52:51

相关推荐

  • 需求管理是什么?Visual RM 如何高效做好需求管理?

    在产品从概念走向市场的全生命周期中,需求管理是决定产品成败的关键环节。据行业数据显示,市面上约 60% 的产品因需求管理失误走向失败,这足以说明需求管理绝非简单的需求收集,而是一套覆盖全流程的系统化工作。而 visual rm 作为专业的需求数智化平台,能从需求管理全流程与资产沉淀维度,为企业提供高…

    2025年12月1日 科技
    000
  • 如何进行需求管理

    在企业运营和项目管理中,需求管理 是确保项目成功的关键步骤之一。本文将详细介绍如何有效进行需求管理,涵盖需求的识别、记录、验证和监控等各个方面。 需求管理 的核心在于准确地收集和理解用户或业务方的需求、对这些需求进行有效的组织和沟通,以及在项目执行过程中进行持续的跟踪和调整。这一过程需要系统的方法和…

    2025年11月13日
    000
  • 产品经理如何高效的进行需求管理

    产品经理如何高效进行需求管理是每个产品团队都必须面对的挑战。有效的需求管理不仅能确保产品的顺利开发,还能极大地提升团队的工作效率和产品的市场竞争力。产品经理在需求管理中的核心包括:明确需求的优先级、维护需求文档、持续的沟通协作。本文将详细解析这些核心观点,并提供实际的方法和策略来帮助产品经理优化需求…

    2025年11月13日 用户投稿
    000
  • 迭代阶段如何进行需求的管理

    在软件开发的迭代阶段进行有效的需求管理至关重要,关键在于清晰定义需求、持续追踪与调整、积极利用反馈、维护良好的沟通。特别是清晰定义需求,这是确保迭代成功的基石,可以帮助团队集中精力解决最重要的问题,减少资源浪费。本文将探讨如何在迭代阶段高效管理需求,以确保每次迭代都能顺利进行,最终实现产品目标。 一…

    2025年11月13日 用户投稿
    000
  • 需求管理的主要内容包括哪些

    管理是确保项目成功的关键步骤,其主要内容包括: 需求收集、需求分析、需求规划、需求验证、需求变更控制。其中,需求分析 是特别重要的一环,它涉及到将收集到的需求数据转化为清晰、具体的项目目标,进而指导项目开发的全过程。对于软件开发团队而言,工具如 PingCode 可以帮助在需求收集和分析阶段更高效地…

    2025年11月13日
    000
  • 需求管理和产品规划有什么异同点

    在探讨需求管理和产品规划的异同点时,我们可以考虑如何利用现代项目管理工具来提高这两个过程的效率和效果。例如,研发项目管理系统PingCode 和 通用型项目管理软件Worktile 分别针对不同的管理需求提供了专业的解决方案。 一、定义与核心目标 需求管理 专注于收集和定义产品的具体功能需求,确保产…

    2025年11月13日
    100
  • 项目管理中,范围管理和需求管理的区别

    在项目管理中,范围管理和需求管理是两个紧密相关但又各有侧重的概念。范围管理侧重于定义和控制项目的边界,即项目包含什么和不包含什么,而需求管理则关注于收集和管理利益相关者的需求和期望。需求管理的核心在于识别和分析项目需要满足的需求,而范围管理则基于这些需求来定义和控制项目的范围。例如,范围管理确保项目…

    2025年11月13日 用户投稿
    000
  • 如何开展超大型企业IT中心的企业级需求管理

    要在超大型企业IT中心开展企业级需求管理,关键在于建立统一的需求管理流程、引入先进的需求管理工具、培养专业的需求管理团队。其中,引入先进的需求管理工具尤为重要,它能够提升需求管理的效率和准确性,帮助企业在激烈的市场竞争中保持领先。 一、建立统一的需求管理流程 建立统一的需求管理流程是实现高效需求管理…

    2025年11月13日 用户投稿
    000
  • 为什么要做需求管理

    需求管理是项目成功的关键,因为它能够明确项目目标、优化资源配置、提高团队协作效率、降低项目风险、提高客户满意度。其中,明确项目目标尤为重要,它确保所有团队成员朝着同一方向努力,避免偏离初衷。 一、明确项目目标 明确项目目标是需求管理的首要任务。通过详细的需求分析,项目团队可以确定项目的范围、目标和预…

    2025年11月13日 用户投稿
    000
  • 如何做到供给侧管理与需求侧管理有机结合

    供给侧管理与需求侧管理是现代经济与企业管理中的两大核心领域。供给侧管理侧重于优化资源配置和生产效率,而需求侧管理则着重于满足消费者需求、提高市场需求的响应能力。这两者的有机结合能够提升整体资源利用效率、促进企业持续发展。要实现这一目标,企业需要在战略层面进行深度整合,在操作层面进行精细化管理。具体来…

    2025年11月12日 用户投稿
    000
  • 管理需求的平台哪个好?对比主流10大厂商

    本文分享了十款主流的需求管理平台,包括:1.PingCode;2.Worktile;3.用友云(Yonyou Cloud);4.金蝶云(Kingdee Cloud);5.云之家(Yunzhijia);6.迅飞云(Xunfei Cloud);7.Asana;8.Wrike;9.钉钉(DingTalk)…

    2025年11月12日 用户投稿
    000
  • 分享主流的9款需求管理全流程的系统

    本文介绍了九款主流的需求管理平台,包括:1.PingCode;2.Worktile;3.用友云(Yonyou Cloud);4.金蝶云(Kingdee Cloud);5.云之家(Yunzhijia);6.迅飞云(Xunfei Cloud);7.Smartsheet;8.ClickUp;9.Airta…

    2025年11月12日 用户投稿
    000
  • 哪些软件能做到需求闭环管理?10款

    本文介绍了十款可实现需求闭环管理的平台,包括:1.PingCode;2. Worktile;3. 钉钉(DingTalk);4. 飞书(Feishu);5. 迅飞云(Xunfei Cloud);6. Slack;7. Zoho Projects;8. Podio;9. TeamGantt;10. N…

    2025年11月12日 用户投稿
    000
  • 需求变更管理必备:10大主流工具推荐与评测

    本文介绍了10款主流的需求变更管理工具,包括:1. PingCode;2. Worktile;3. 用友云(Yonyou Cloud);4. 钉钉(DingTalk);5. Teambition;6. 飞书(Feishu);7. Smartsheet;8. ClickUp;9. Wrike;10.云…

    2025年11月12日 用户投稿
    000
  • 制造业都在用什么需求管理工具?分享8款

    本文介绍了8款制造业都在用的需求管理工具,包括:1. PingCode;2. Worktile;3. 飞书(Feishu);4. 蓝凌(Blueking);5. 明道云(Mingdao Cloud);6. Microsoft Project;7. Wrike;8. Oracle NetSuite。 …

    2025年11月12日 用户投稿
    000
  • 主流的9款需求管理策略与工具推荐,助力高效项目管理

    本文介绍了9款主流的需求管理工具,包括:1. PingCode;2. Worktile;3. Monday.com;4. Trello;5. Asana;6. SAP ERP;7. 迅飞云(Xunfei Cloud);8. 用友云(Yonyou Cloud);9. 钉钉(DingTalk)。 在现代…

    2025年11月12日 用户投稿
    000
  • 需求频繁变更导致开发周期延长?3大管控策略深度解析

    在软件开发中,需求的频繁变更是常见且棘手的问题。这种问题常常导致开发周期延长,增加项目的成本,甚至影响到团队的工作效率和项目的最终质量。因此,如何有效管控需求变更并减少其对开发周期的影响,成为了开发项目中的关键问题。需求变更的原因通常是因为用户需求不明确、市场环境发生变化或者项目执行过程中信息未得到…

    2025年11月12日
    000
  • 2024年产品需求管理系统:排名前十的推荐与对比

    本文介绍了10款主流的需求管理工具,包括:1. PingCode;2. Worktile;3. 用友T9;4. 蓝凌;5. Jira;6. Aha!;7. Teambition;8. Wrike;9. ClickUp;10. Monday.com。 随着市场竞争的加剧和客户需求的日益多样化,产品需求…

    2025年11月12日 用户投稿
    000
  • 如何建立需求变更的规范化流程

    在项目开发过程中,需求变更是不可避免的现象,流程透明、沟通机制、风险控制成为建立规范化流程的三大关键。流程透明确保变更原因、内容、审批和反馈都能被全员了解和跟踪,从而降低因信息不对称产生的误解和风险;同时,合理的沟通机制和严格的风险控制是保障变更顺利实施的重要环节,其中风险控制通过细致的数据分析和及…

    2025年11月12日
    000
  • 如何避免忽略安全、性能等非功能性需求

    在现代软件项目中,安全要求、性能监控、规范测试是保障产品质量的关键要素,其中安全要求尤为重要,它直接影响用户数据保护与系统稳定性。确保安全需求不仅仅是配置防火墙和加密技术,更需要从设计阶段就嵌入安全策略,通过持续监控和定期评估及时发现隐患,并借助行业标准与工具进行系统加固,如定期渗透测试与安全漏洞修…

    2025年11月12日
    000
