需求频繁变动如何控制

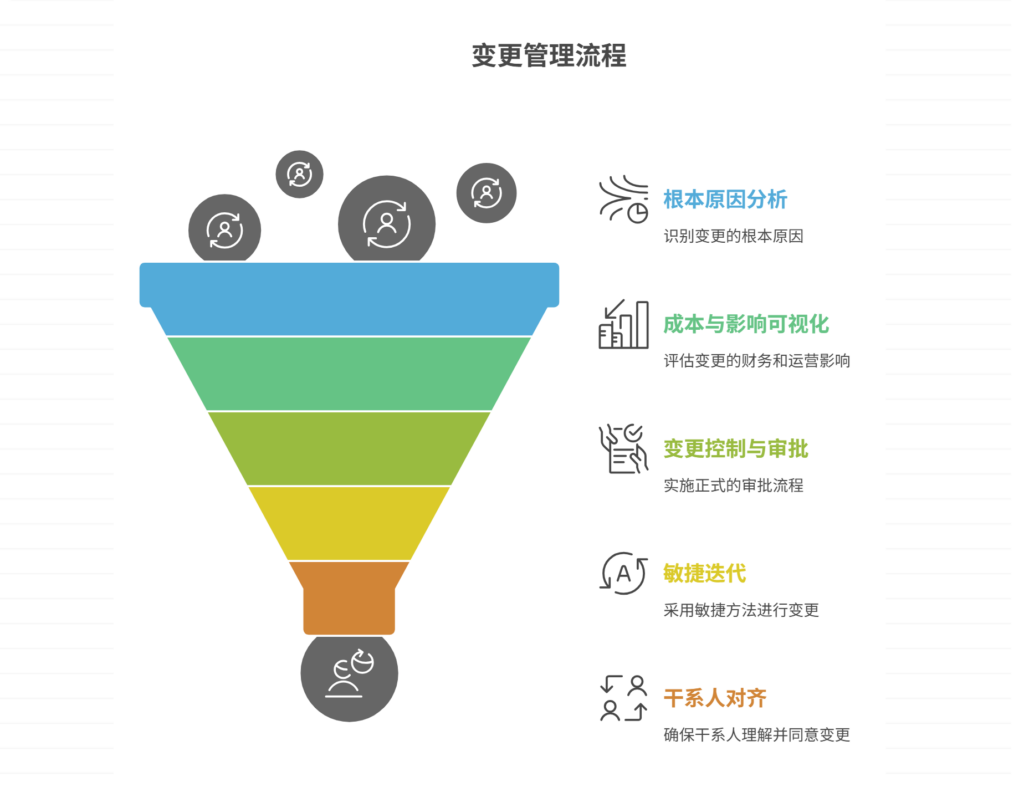

有效控制项目中频繁变动的需求,其核心在于从“被动响应”的救火模式,转变为“主动管理”的治理模式,建立一套能够系统性地“吸收”和“引导”变化的结构化流程。成功的控制策略,必须综合运用五大关键手段:深入分析变更的根本原因、建立严格的变更控制与审批流程、将变更的成本与影响“可视化”、采用敏捷迭代的模式“拥抱”变化、以及加强前期的需求澄清与干系人对齐

需求频繁变动如何控制需求频繁变动如何控制

其中,建立严格的变更控制与审批流程,是为项目范围建立“防火墙”的根本保障。这意味着,任何对已确认范围的修改,都不能再通过非正式的口头或即时消息进行,而是必须通过一个标准化的“变更请求”入口,经过对其商业价值和潜在影响的全面评估,并最终由一个跨职能的决策机构(如CCB)做出是否采纳的正式决定。这个机制,并非旨在“杜绝”所有变化,而是要确保每一次“变化”都是一次清醒的、有意识的、符合项目整体利益的商业决策。

一、变更的“幽灵”:为何它总是如影随形?

项目管理的世界里,需求变更就像一个无处不在的“幽灵”,它如影随形,持续地挑战着我们精心制定的计划。许多项目经理将其视为洪水猛兽,并试图构建一堵高墙来抵御它。然而,要真正有效地“控制”它,我们首先必须深刻地理解它“为何而来”。

1. 变更的“好”与“坏”

我们必须承认,并非所有的变更都是“坏”的。在一个瞬息万变的市场中,固守一个一成不变的、半年前制定的计划,本身就是一种巨大的风险。

“好的变更”,通常源于我们对市场和用户认知地加深。例如,项目进行到一半,一个强大的竞争对手突然发布了一个颠覆性的功能,此时,及时地调整我们的需求,以应对这一挑战,就是一次极具价值的“战略性变更”。或者,通过早期版本的用户反馈,我们发现最初的某个核心假设是错误的,那么,基于这次学习而进行的需求调整,也是一次健康的“适应性变更”。“坏的变更”,则通常源于项目管理过程本身的漏洞。例如,项目启动时,未能识别出某个关键的干系人,导致其需求在项目后期才“姗姗来迟”;或者,在需求分析阶段,对用户的真实场景理解得不够透彻,导致在开发过程中,才发现最初的设计完全错误,不得不推倒重来。

我们的目标,不是要消灭所有变更,而是要建立一套机制,能够“鼓励和快速响应好的变更”,同时“预防和控制坏的变更”

2. 变更失控的巨大代价

如果对需求变更不加控制,任其泛滥,其最终结果必然是灾难性的“范围蔓延”(Scope Creep)。这是项目失败的“头号杀手”。根据项目管理协会(PMI)的权威报告《职业脉搏调查》(Pulse of the Profession®),“不断变化的需求和规格”常年位列导致项目失败的最主要原因之首。失控的变更,会像多米诺骨牌一样,引发一系列的连锁反应:

进度延误:团队需要不断地为计划外的工作投入时间。预算超支:每一次变更,都意味着额外的设计、开发、测试和沟通成本。质量下降:为了追赶因变更而落后的进度,团队可能会牺牲必要的测试和评审环节,为产品埋下质量隐患。团队倦怠:持续的、无序的变更,会让团队感觉“永远在做无用功”,看不到终点,士气和生产力都会受到严重打击。

二、传统“防御”模式:建立变更控制流程

对于那些需求相对稳定、或合同约束较强的预测型(瀑布式)项目,建立一套正式的、略带“官僚主义”色彩的**变更控制流程**,是进行“防御”式控制的经典且有效的方法。

1. 第一步:确立不可动摇的“范围基线”

没有基线,就谈不上控制。在项目规划阶段,必须通过详尽的需求分析和正式的需求评审,产出一份获得所有关键干系人“签字批准”的**《需求规格说明书》**或同等效力的文件。这份被批准的文档,就是项目的“范围基线”。它白纸黑字地定义了项目的“领土边界”,是后续判断任何一个请求是否属于“变更”的唯一法律依据。

2. 第二步:规范唯一的“变更入口”

所有对范围基线的修改,都必须通过一个唯一的、标准化的“入口”——即**《变更请求表》(Change Request Form, CRF)**——来提交。这份表单,强制要求提出者,必须清晰地阐述变更的内容、理由以及其预期的商业价值。

3. 第三步:进行全面、量化的“影响分析”

这是整个流程中最核心、最能体现项目经理专业性的环节。收到一份CRF后,项目经理需要立即牵头,组织技术、测试等相关专家,对其进行一次360度的、全面的、量化的影响分析。分析的结论,不能是“可能会影响进度”这样的模糊判断,而应该是:“要实现这项变更,预计需要增加80个标准人时的工作量,这将导致我们的核心模块集成测试的里程碑,延误5个工作日,并带来约5万元的额外人力成本。

4. 第四步:通过“变更控制委员会”(CCB)进行权威决策

变更的决策权,不应掌握在项目经理或产品经理一人手中。一个成熟的组织,会设立一个跨职能的变更控制委员会(Change Control Board, CCB)。这个委员会,通常由项目发起人、业务方代表、技术方代表和财务代表等共同组成。

项目经理将变更请求及影响分析报告,提交给CCB。CCB会从整个项目的商业目标、投入产出比、以及战略一致性的高度,来进行最终的、权威的决策:是“批准”这个变更(并同时批准其带来的成本和进度影响),还是“拒绝”,或是“推迟”到未来的版本中去

5. 第五步:闭环的“变更执行”

一旦变更获得批准,项目经理必须立即:

更新所有的项目基准文件(范围、进度、成本基准)。将变更结果,正式地、透明地,沟通给所有受影响的干系人。将批准的变更,作为一个正式的需求,纳入到项目的工作计划中

三、敏捷“适应”模式:拥抱并管理变化

对于身处互联网等快速变化行业的团队,上述传统的、严谨的控制流程,可能显得过于笨重。敏捷开发,提供了一套更灵活、更动态的、旨在“拥抱”而非“抵御”变化的哲学和实践

1. 理念转变:从“控制范围”到“管理价值流”

敏捷的核心思想在于,承认在项目初期,我们不可能知道所有的答案,变化是必然的,甚至是受欢迎的,只要它能为产品带来更高的价值。因此,敏捷的管理焦点,从“如何防止计划被变更”,转变为“如何构建一个能够快速、低成本地响应有价值变更的系统”。

2. 产品待办列表(Product Backlog)作为“变更缓冲区”

在敏捷中,所有的需求和变更,无论来自何方,都会被一视同仁地,放入到一个统一的、动态的“产品待办列表”中。这个待办列表,就像一个巨大的“变更缓冲区”。任何新的想法,都不会直接“闯入”开发团队的工作区,而是先进入这个缓冲区,等待被评估和排序。

3. 产品负责人(PO)作为“价值守门人”

产品负责人,是这个待办列表的唯一“主人”,也是敏捷团队中,最重要的“变更控制器”。他/她的核心工作之一,就是持续地、动态地,对整个待办列表进行优先级排序。一个来自市场的、新的、高价值的变更请求,可能会被PO排到列表的顶部;而一个原计划中、但现在看来价值不高的需求,则可能会被他/她移到列表的底部,甚至被移除。

4. 迭代(Sprint)作为“稳定工作区”

敏捷通过固定的、短至1-4周的“迭代(Sprint)”,在“灵活性”和“稳定性”之间,取得了绝佳的平衡。

在迭代与迭代之间,敏捷是极度灵活的。产品负责人可以根据最新的市场反馈,彻底地重排下一个迭代的开发内容。然而,在一个迭代开始之后,其范围(即迭代待办列表)则是受到严格保护的、相对“冻结”的。这为开发团队,提供了一个为期数周的、可以专注地、不受干扰地进行高效生产的“稳定工作区”。

PingCode 这样的敏捷研发管理工具中,这套理念被完美地产品化。产品负责人可以在“待办列表”视图中,轻松地通过拖拽来管理和排序需求;而在“迭代”视图中,团队则可以聚焦于当前迭代的目标,其燃尽图等工具,也清晰地反映了这个“受保护”周期内的工作进展。

四、控制的“软”技巧:沟通与预期管理

无论是采用传统模式还是敏捷模式,要真正地控制好频繁的变更,项目经理都必须掌握一系列的“软”技巧。

1. 让变更的“代价”可视化

这是项目经理在面对变更请求时,最强大的“武器”。当一个干系人提出一个“我只要一个小小的改动”的请求时,不要立即在口头上与他/她争论。你的职责,是通过专业的影响分析,将这个“小改动”背后,所隐藏的“大代价”,清晰地、量化地,呈现在他/她面前

你需要进行一次“权衡取舍”的对话:“王总,您提出的这个‘一键换肤’功能确实很酷。我们快速评估了一下,要实现它,我们需要投入大约3周的开发时间。这意味着,我们原计划在本月底上线的‘性能优化’版本,需要推迟到下月中旬。或者,如果我们必须保证月底上线,那么我们就需要放弃‘性能优化’。您看,从业务的角度,我们该如何取舍?” 这种将决策权“交还”给干系人,但又为其提供了清晰决策依据的沟通方式,远比简单的“我们做不了”要专业和有效得多。

2. 建立“共创”的需求流程

大量的后期变更,都源于前期的沟通不充分。将开发、测试等下游角色,尽早地邀请到需求讨论和评审的环节中来,让他们在“第一天”就参与进来,能够极大地减少后期因为技术理解偏差或可行性问题而导致的颠覆性变更。

3. 保持工作流的极致透明

当所有干系人,都能够通过一个共享的、可视化的平台(例如 Worktile 的项目看板),清晰地看到团队当前正在处理的所有任务、以及待办列表中那长长的、排着队的任务时,他们就会对团队的“产能”有一个更直观、更现实的认知。这种透明度,能够自然地、在一定程度上,抑制住他们提出“插队”请求的冲动。


常见问答 (FAQ)

Q1: “拥抱变化”是不是意味着项目可以没有范围?

A1: 不是。敏捷项目同样有范围,其范围就是“产品待办列表”中的所有条目。拥抱变化,指的是这份列表的内容和优先级是“活的”,可以根据反馈进行动态调整,而非一个没有边界、可以无限膨胀的“无底洞”。

Q2: 如何对客户说“不”,拒绝他们的变更请求?

A2: 永远不要直接说“不”。而应说“是,但是……”。即,首先肯定其需求的价值(“是,我理解这个功能对您很重要”),然后清晰地、用数据,向其阐述实现这个需求所需付出的“代价”(“但是,这需要额外的成本和时间”),并将问题转化为一次关于“价值与代价”的商业“权衡”。

Q3: 所有的变更都需要经过CCB(变更控制委员会)审批吗?

A3: 在严格的传统项目中,是的。但为了提升效率,可以设计“分级审批”机制。例如,对成本和进度影响极小的“微小”变更,可以授权给项目经理直接批准。

Q4: 频繁的需求变更,一定是坏事吗?

A4: 不一定。如果变更是源于我们对市场和用户有了更深刻、更正确的认知,那么,及时地响应这种“好的变更”,恰恰是项目最终能够取得商业成功的关键。我们需要控制的,是那些源于前期工作疏漏和沟通不畅的“坏的变更”。

版权声明:本文内容由互联网用户自发贡献,该文观点仅代表作者本人。本站仅提供信息存储空间服务,不拥有所有权,不承担相关法律责任。
如发现本站有涉嫌抄袭侵权/违法违规的内容, 请发送邮件至 chuangxiangniao@163.com 举报,一经查实,本站将立刻删除。
发布者:百晓生,转转请注明出处:https://www.chuangxiangniao.com/p/641095.html

(0)
打赏 微信扫一扫 微信扫一扫 支付宝扫一扫 支付宝扫一扫
上一篇 2025年11月12日 13:32:11
下一篇 2025年11月12日 13:32:32

相关推荐

  • css嵌入式样式在大项目中如何管理

    应限制嵌入式样式使用,仅用于动态控制,静态样式交由外部CSS或模块管理,通过预处理器、设计令牌、BEM命名及CSS-in-JS或原子化方案提升可维护性,结合工具链与规范确保团队协作效率。 在大型项目中,直接使用嵌入式样式(即写在HTML标签内的style属性)会显著降低可维护性。这类内联样式优先级高…

    2025年12月2日 web前端
    000
  • 需求管理是什么?Visual RM 如何高效做好需求管理?

    在产品从概念走向市场的全生命周期中,需求管理是决定产品成败的关键环节。据行业数据显示,市面上约 60% 的产品因需求管理失误走向失败,这足以说明需求管理绝非简单的需求收集,而是一套覆盖全流程的系统化工作。而 visual rm 作为专业的需求数智化平台,能从需求管理全流程与资产沉淀维度,为企业提供高…

    2025年12月1日 科技
    000
  • Golang如何开发简单的项目管理系统_Golang 项目管理系统实践

    答案:基于Golang构建项目管理系统需合理分层,实现核心增删改查功能。采用cmd、internal、pkg等目录结构,定义Project模型并用SQLite存储,通过net/http暴露RESTful接口,支持创建、查询、更新、删除项目,结合测试与单文件编译部署,确保系统简洁可维护。 用Golan…

    2025年12月1日 后端开发
    000
  • VS Code项目管理:甘特图与进度跟踪

    通过扩展与工作流设计,VS Code可实现甘特图展示与进度跟踪:使用Todo Tree管理待办事项,Project Manager切换项目状态,Markdown Preview Enhanced结合Mermaid语法绘制甘特图,并通过Jira插件、GitLens及自定义脚本集成外部工具,满足个人或小…

    2025年11月27日 开发工具
    100
  • VSCode项目切换卡顿怎么优化?VSCode多项目管理提速技巧

    要让vscode在多项目间切换流畅,核心是优化资源占用并专注当前任务。具体方法包括:1. 使用工作区管理,为每个项目创建独立.code-workspace文件,隔离项目依赖和扩展;2. 在工作区级别启用必要扩展,禁用不必要的扩展;3. 配置files.exclude和search.exclude排除…

    2025年11月27日 开发工具
    100
  • vscode如何管理项目_项目管理技巧分享

    vs code通过工作区、终端、扩展、任务和调试功能提升项目管理效率。创建工作区可组织多项目,使用.code-workspace文件配置多个文件夹;利用集成终端运行多命令;安装project manager、gitlens等扩展增强功能;定义tasks.json执行构建任务;通过launch.jso…

    2025年11月27日 开发工具
    000
  • sublime如何创建和管理项目 _sublime project文件配置指南

    创建Sublime项目需通过Project > Save Project As…生成.sublime-project文件,该JSON文件可配置多目录、排除规则及编辑器设置,支持高效管理复杂工程。 在 Sublime Text 中,创建和管理项目能帮助你高效组织多个文件夹和文件,特别适合处理多模…

    2025年11月26日 开发工具
    100
  • Sublime项目管理进阶 Sublime复杂项目组织技巧

    sublime text 项目管理通过项目文件(.sublime-project)配置实现高效开发。1. 项目文件使用 json 格式,支持配置 folders(目录结构)、settings(项目级别设置)、build_systems(构建系统)等关键参数。2. 通过 folder_exclude_…

    2025年11月25日 开发工具
    000
  • 如何进行高效的MySQL到DB2技术转型项目管理?

    如何进行高效的MySQL到DB2技术转型项目管理? 随着企业业务不断发展和数据库技术的不断进步,很多企业开始考虑将原有的MySQL数据库迁移到DB2数据库平台上。MySQL和DB2是当今市场上两种非常常见的关系型数据库,但在实施转型项目时需要注意一些关键的点,以确保项目的高效管理和顺利完成。 下面将…

    2025年11月22日
    000
  • Sublime项目管理模板 Sublime标准化项目结构创建

    sublime text项目管理的核心在于组织和高效。1. 创建标准化的项目结构,包含src、tests、docs等目录以及.gitignore、requirements.txt和.sublime-project等配置文件,作为种子项目模板;2. 通过复制种子项目快速创建新项目,并在.sublime…

    2025年11月21日 开发工具
    000
  • Sublime项目管理实战技巧|多项目切换效率翻倍提升

    sublime text 的项目管理功能可通过三个步骤提升开发效率:首先,创建 .sublime-project 文件保存项目路径、布局和设置,便于恢复工作状态并共享给团队;其次,使用 ctrl + alt + p 快捷键或下拉菜单快速切换项目,避免手动重复打开文件夹;最后,通过多窗口操作实现不同项…

    2025年11月20日 开发工具
    000
  • 甘特图和一页纸项目管理有什么区别

    甘特图和一页纸项目管理各有其独特的特点和应用场景。甘特图适合于详细的项目规划和时间管理,通过可视化的条形图来展示项目任务的起止时间、阶段性进度以及资源分配;而一页纸项目管理则注重简化和概览,提供一种简洁的方式来展示项目的核心目标、关键任务和里程碑。具体来说,甘特图适用于需要细致跟踪和分解的复杂项目,…

    2025年11月17日 用户投稿
    000
  • 产品管理和项目管理有什么区别

    产品管理和项目管理是现代企业中不可或缺的两大职能,它们在目标、职能、流程以及管理方法上都有明显区别。产品管理侧重于产品的生命周期管理、战略规划以及市场需求分析,而项目管理则专注于特定目标的实现、资源分配以及任务的按时完成。两者的关键区别在于,产品管理更侧重于产品的长期发展方向和市场适应性,而项目管理…

    2025年11月16日 用户投稿
    000
  • 项目管理软件哪个好?8款主流盘点

    本文将分享8款主流项目管理工具:1.PingCode;2.Worktile;3.Teambition;4.飞书;5.Asana;6.钉钉;7.泛微;8.Basecamp。 选择合适的项目管理软件对于确保项目成功和提升团队生产效率至关重要。市场上众多的项目管理工具各有千秋,从功能全面的综合管理系统到专…

    2025年11月16日 用户投稿
    000
  • 项目管理如何有效进行

    项目管理的有效进行需要:明确的项目目标、合理的时间规划、有效的资源分配、持续的风险管理、团队的高效协作。其中,明确的项目目标是项目成功的基石。清晰、具体且可衡量的目标能够为团队指明方向,确保所有成员朝着共同的目标努力。 一、明确的项目目标 在项目管理中,设定明确的目标至关重要。目标应遵循SMART原…

    2025年11月15日 用户投稿
    100
  • 如何进行需求管理

    在企业运营和项目管理中,需求管理 是确保项目成功的关键步骤之一。本文将详细介绍如何有效进行需求管理,涵盖需求的识别、记录、验证和监控等各个方面。 需求管理 的核心在于准确地收集和理解用户或业务方的需求、对这些需求进行有效的组织和沟通,以及在项目执行过程中进行持续的跟踪和调整。这一过程需要系统的方法和…

    2025年11月13日
    000
  • 产品经理如何高效的进行需求管理

    产品经理如何高效进行需求管理是每个产品团队都必须面对的挑战。有效的需求管理不仅能确保产品的顺利开发,还能极大地提升团队的工作效率和产品的市场竞争力。产品经理在需求管理中的核心包括:明确需求的优先级、维护需求文档、持续的沟通协作。本文将详细解析这些核心观点,并提供实际的方法和策略来帮助产品经理优化需求…

    2025年11月13日 用户投稿
    000
  • 迭代阶段如何进行需求的管理

    在软件开发的迭代阶段进行有效的需求管理至关重要,关键在于清晰定义需求、持续追踪与调整、积极利用反馈、维护良好的沟通。特别是清晰定义需求,这是确保迭代成功的基石,可以帮助团队集中精力解决最重要的问题,减少资源浪费。本文将探讨如何在迭代阶段高效管理需求,以确保每次迭代都能顺利进行,最终实现产品目标。 一…

    2025年11月13日 用户投稿
    000
  • 非标自动化项目管理如何做

    非标自动化项目管理的关键在于:深入理解客户需求、制定详细的项目计划、有效的资源调配、严格的质量控制、持续的风险管理、高效的沟通协调、灵活应对变更、项目总结与持续改进。深入理解客户需求是项目成功的基础。通过与客户的深入沟通,全面了解其生产工艺、产品特点和自动化目标,确保项目方案准确契合客户需求。例如,…

    2025年11月13日 用户投稿
    100
  • 公司首次制定项目管理制度应该如何做

    制定一个有效的项目管理制度是公司从初创期到成熟期的一个重要里程碑。首次制定项目管理制度时,首先要明确项目管理的目标和需求、选择合适的工具、并确保全员的参与与支持。通过合理的制度设计,不仅能够提升工作效率,还能帮助公司更好地掌控项目进度和质量。在此过程中,制定流程、明确职责、选择合适的项目管理工具是非…

    2025年11月13日 用户投稿
    000

发表回复

登录后才能评论
关注微信
