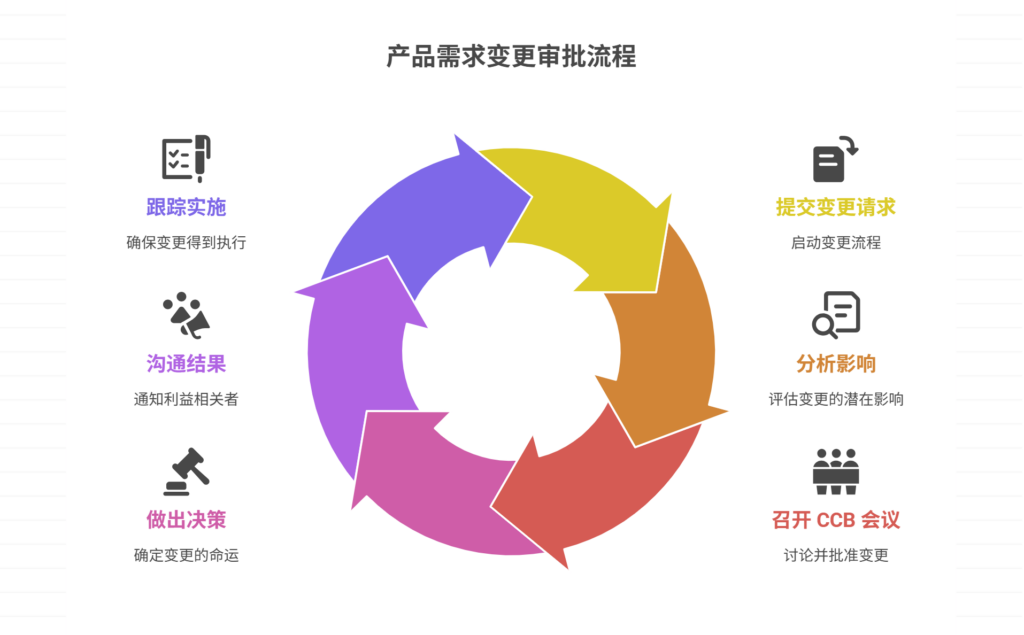

产品需求变更审批流程如何设计

设计一套科学、高效的产品需求变更审批流程,其核心在于构建一个能够平衡“灵活性”与“稳定性”的结构化决策机制,确保每一次变更都是一次有意识的、价值驱动的商业决策,而非一次随意的、破坏性的范围蠕变。一个完善的审批流程,其设计应涵盖五大关键环节:建立统一的变更提交入口与模板、量化并分析变更的全面影响、设立跨职能的变更控制委员会(CCB)、定义清晰的分级审批与决策路径、以及确保决策结果的透明沟通与闭环跟踪

产品需求变更审批流程如何设计产品需求变更审批流程如何设计

其中,设立跨职能的变更控制委员会(CCB),是整个审批流程从“个人化”走向“组织化”、从“主观”走向“客观”的枢纽。CCB 不再让产品经理或项目经理独自承受来自各方干系人的变更压力,而是将变更的决策权,提升到了一个由业务、技术、产品、财务等关键领域代表共同组成的、更高层级的集体决策层面。这确保了每一个变更的审批,都能基于其对项目整体目标、进度、成本和风险的全面影响,进行一次系统性的、360度的权衡利弊,从而做出最符合项目和组织整体利益的明智抉择。

一、为何要“审批”:从“混乱”到“受控”

在任何一个项目或产品的生命周期中,需求变更是不可避免的现实。问题不在于“是否会有变更”,而在于我们“如何应对变更”。一个缺乏正式审批流程的团队,其应对方式往往是混乱、被动且极具破坏性的。

1. 范围蔓延(Scope Creep)的“头号公敌”

无序的、未经审批的变更,是导致“范围蔓延”的直接原因。范围蔓延,如同一种无声的癌症,悄无声息地侵蚀着项目的健康。据项目管理协会(PMI)的《职业脉搏调查》(Pulse of the Profession®)报告显示,“范围蔓延”常年位列导致项目失败的前三大原因之一,超过50%的项目都曾经历过范围蔓延的困扰。一个正式的审批流程,正是对抗范围蔓延这“头号公敌”的最有力的“免疫系统”。它为所有变更的进入,设立了一道必须经过严格审查的“海关”。

2. 从“拦堵”到“疏导”的理念转变

建立审批流程,其核心目的,并非是为了简单粗暴地拒绝所有变更,从而维持一个僵化的、一成不变的初始计划。在快速变化的市场环境中,这种“鸵鸟”式的做法,可能会导致我们交付一个“完美”但却已经“过时”的产品。

审批流程的真正价值,在于将变更从一股破坏性的“洪水”,转变为一股可控的、能为项目增值的“灌溉渠”。它是一种价值过滤器,其目标是:

确保每一个变更有清晰的商业理由确保每一个变更的“代价”(对进度、成本、风险的影响)都被充分地量化和评估确保每一个变更的决策,都是在“价值”与“代价”之间,进行了一次清醒的、有意识的权衡取舍

正如一句管理名言所说:“如果你不能描述你在做什么,你就不知道你在做什么。” 审批流程,正是强迫我们去清晰地“描述”和“量化”每一个变更,从而让我们真正“知道”我们正在做什么决策。

二、流程设计第一步:变更的“入口”

一个规范的审批流程,始于一个规范的“入口”。如果变更的提出是随意的,那么后续的处理也必然是混乱的。

1. 建立统一的、唯一的提交渠道

制度化的第一步,是关闭所有非正式的变更渠道。团队必须达成共识并严格执行:所有需求变更的提出,都不能再通过口头、即时消息或普通邮件,而是必须通过一个唯一的、官方的渠道来提交。这个渠道,可以是一个在线表单,或者更理想的,是项目管理工具中一个专门的“变更请求”工作流。

2. 设计标准化的《变更请求表》(CRF)

为了确保每一个进入流程的变更请求,都携带了足够用于决策的初始信息,设计一份**标准化的《变更请求表》(Change Request Form, CRF)**是必不可少的。这份表单,是变更的“身份证”,应至少包含以下字段:

基本信息:变更提出人、提出日期、请求ID。变更描述:清晰地描述“当前是怎样的”(As-Is)以及“期望变更为怎样的”(To-Be)。业务理由(Business Justification)这是整个表单中最核心、最关键的部分。提出者必须用商业的语言,清晰地阐述“为什么这个变更是必要的?”、“它能带来什么具体的、可衡量的业务价值?”(例如,预计能提升多少转化率、降低多少运营成本、或满足哪个关键客户的合同要求)。关联需求:该变更会影响到哪些原始的需求或功能点?紧急性与优先级建议:提出者对该变更的紧迫性和重要性的初步判断。

通过这份标准化的表单,可以从源头上,过滤掉大量“拍脑袋”式的、缺乏深思熟虑的变更想法。

三、流程设计第二步:影响分析

当一份变更请求通过了正式的入口提交后,就进入了审批流程中最具技术含量的环节——全面的影响分析。这个环节,由项目经理或产品负责人主导,并需要技术、测试、设计等相关领域的专家共同参与。其目标,是为后续的决策,提供一份客观、量化、无可辩驳的“代价清单”。

1. 分析的广度:360度全景评估

影响分析绝不能只停留在“这个功能需要多少开发时间”的单一维度上。一次专业的分析,必须进行360度的全景评估:

对进度的影响:需要增加多少额外的人时?是否会影响当前迭代的目标?是否会导致最终交付日期的延期?延期多久?对成本的影响:额外的人时成本是多少?是否需要采购新的软件授权或硬件资源?对范围的影响:接受这个变更,是否意味着我们需要放弃或推迟原计划中的某个其他功能(机会成本)?对质量与技术架构的影响:这个变更是否会引入新的技术债?是否会影响现有系统的稳定性?需要进行多大范围的回归测试?对其他项目或部门的影响:这个变更是否会对其他有依赖关系的项目,或对市场、销售、客服等部门的工作,产生连锁反应?

2. 分析的深度:从定性到定量

影响分析的结论,必须是定量的,而非定性的。例如,结论不应是“会对进度有较大影响”,而应是“预计将导致关键路径延误10个工作日,使项目上线日期从3月1日推迟到3月15日”。

在进行分析时,一个集中的协作平台至关重要。例如,在 WorktilePingCode 中,当一个“变更请求”类型的任务被创建后,项目经理可以在该任务的评论区中,@ 相关的技术负责人、测试负责人,让他们分别就自己领域的潜在影响,进行评估和回复。所有的分析过程和数据,都围绕着这个任务本身被沉淀下来,形成了完整、可追溯的分析记录。

四、流程设计第三步:决策机构 – CCB

当影响分析完成后,就来到了审批流程的“审判席”——由**变更控制委员会(Change Control Board, CCB)**来进行最终的决策。

1. CCB的构成与职责

CCB是一个跨职能的、虚拟的决策机构。其核心职责,就是定期地、或按需地召开会议,对提交的变更请求及其影响分析报告,进行评审,并从项目的整体利益出发,做出“批准”、“拒绝”或“推迟”的正式决策

一个有效的CCB,其成员应包括:

主席:通常由**项目发起人(Sponsor)**或其授权的业务方高层担任,拥有最终的否决权或决定权。核心成员:产品负责人/经理、项目经理、技术负责人/架构师、测试负责人。列席成员:根据变更内容,可邀请财务、法务、市场等相关部门的代表列席。

2. 设计分级审批机制

为了提升效率,避免所有鸡毛蒜皮的小变更都惊动整个CCB,设计一个分级的审批机制是明智之举。

一级(微小)变更:对项目进度、成本和核心功能无实质性影响的变更(如UI文字的修正、非关键页面的布局微调)。这类变更,可以授权给产品负责人或项目经理直接批准二级(重要)变更:会对当前迭代的进度或成本,在一定容忍度内(例如,10%)产生影响的变更。这类变更,需要召开正式的CCB会议进行评审决策三级(重大)变更:会严重影响项目的总预算、最终交付日期、或核心业务目标的变更。这类变更,在通过CCB评审后,可能还需要上报给更高级别的“项目指导委员会”进行最终的审批

关于**变更控制委员会CCB**的设立和运作,是项目治理中的一项核心实践。

五、流程设计第四步:沟通与执行闭环

决策的做出,并非审批流程的终点,而恰恰是执行闭环的开始。

1. 决策结果的透明沟通

CCB的决策,无论结果如何,都必须立即地、正式地、并附带清晰理由地,沟通给变更的提出者和所有受影响的干系人。如果一个变更被拒绝了,清晰地告知其被拒的理由(例如,“经评估,该变更将导致项目延期一个月,错过我们最重要的市场推广窗口期,因此委员会决定将其放入下一版本的规划中”),远比一个冰冷的“拒绝”更能获得理解。

2. 更新所有项目基准

如果一个变更被批准,项目经理的首要任务,就是立即更新所有相关的项目基准文件。这包括:

范围基准:更新需求规格说明书或产品待办列表。进度基准:更新甘特图或发布计划。成本基准:更新项目预算表。

新的基准,将成为项目后续执行和监控的“新法律”

3. 将批准的变更纳入执行计划

最后,被批准的变更,必须被转化为一个具体的、可执行的任务,并被正式地纳入到团队的开发计划中去。在敏捷开发中,这意味着这个新的“用户故事”,将被放入产品待办列表中,由产品负责人根据其最新的优先级,在未来的某个迭代规划会上进行安排。

六、敏捷环境下的轻量级审批

在崇尚“拥抱变化”的敏捷开发环境中,变更审批流程的形态,会变得更加轻量和动态,但其控制风险、权衡价值的核心思想,依然存在。

1. 产品负责人(PO)作为“变更守门人”

在敏捷(Scrum)团队中,对于产品待办列表(Product Backlog)的调整——包括新增需求、修改需求、调整优先级等——其审批权被高度地赋予了产品负责人(PO)。PO是待办列表的唯一“主人”,他/她可以根据对市场和用户的最新理解,持续地、动态地优化待办列表。这个过程,本身就是一种高频的、分布式的、轻量级的“审批”

2. 迭代(Sprint)作为“变更防火墙”

敏捷团队的“刚性”体现在对**迭代(Sprint)**的保护上。一旦一个迭代启动,团队就对完成“迭代待办列表”中的工作做出了承诺。在这个1-4周的时间盒内,原则上不应接受任何会干扰迭代目标的重大变更。这为开发团队提供了一个稳定的、可专注的生产环境。

如果确实遇到了“十万火急”的、必须在当前迭代内完成的变更,那么敏捷团队的审批流程通常是:由产品负责人与开发团队进行紧急协商,做出一个“价值置换”的决策——即,如果要插入这个新的、同等工作量的紧急任务,那么我们必须从当前迭代中,移除哪一个原有的、价值较低的任务?这种机制,确保了迭代的总工作量保持稳定。


常见问答 (FAQ)

Q1: 建立变更审批流程,会不会让我们的项目变得很慢、很官僚?

A1: 设计不当的流程会。一个好的流程,应是分级的、高效的,旨在快速处理高价值变更,并过滤掉低价值的干扰,其最终目的是“加速”有效的价值流动,而非“减速”。

Q2: 对于一个非常小的、紧急的变更,也需要走完整的审批流程吗?

A2: 不需要。这就是分级审批机制的价值所在。对于这类“微小”变更,应授权给产品负责人或项目经理直接批准,只需确保其被记录在案即可,无需惊动整个CCB。

Q3: 如果变更控制委员会(CCB)否决了一个我认为至关重要的变更,我该怎么办?

A3: 首先,你需要理解并尊重委员会的集体决策。然后,你可以尝试收集更全面的数据和业务论证,来证明该变更的巨大价值或不做该变更的巨大风险,并在下一个评审周期,以更充分的理由再次提出申请。

Q4: 在敏捷开发中,产品负责人(PO)的权力边界在哪里?

A4: 产品负责人拥有对“产品待办列表”的最终决定权,即决定“做什么”和“先做什么”。但对于“如何做”(技术方案)和“一个迭代能做多少”(团队速率),他/她需要充分尊重和信任开发团队的专业判断。

版权声明:本文内容由互联网用户自发贡献,该文观点仅代表作者本人。本站仅提供信息存储空间服务,不拥有所有权,不承担相关法律责任。
如发现本站有涉嫌抄袭侵权/违法违规的内容, 请发送邮件至 chuangxiangniao@163.com 举报,一经查实,本站将立刻删除。
发布者:百晓生,转转请注明出处:https://www.chuangxiangniao.com/p/641457.html

(0)
打赏 微信扫一扫 微信扫一扫 支付宝扫一扫 支付宝扫一扫
上一篇 2025年11月12日 13:41:47
下一篇 2025年11月12日 13:42:06

相关推荐

  • C++框架项目管理最佳实践

    成功的 c++++ 框架项目管理涉及最佳实践,包括:项目规划:明确目标、确定技术栈、建立里程碑。设计:采用 ddd、使用设计模式、注重 tdd。代码实现:遵循编码标准、使用 vcs、采用 ci/cd。实战案例:任务管理系统,使用 qt 框架,遵循 ddd 和 mvc 模式。 C++ 框架项目管理最佳…

    2025年12月18日
    000
  • Golang如何开发简单的项目管理系统_Golang 项目管理系统实践

    答案:基于Golang构建项目管理系统需合理分层,实现核心增删改查功能。采用cmd、internal、pkg等目录结构,定义Project模型并用SQLite存储,通过net/http暴露RESTful接口,支持创建、查询、更新、删除项目,结合测试与单文件编译部署,确保系统简洁可维护。 用Golan…

    2025年12月16日
    000
  • Golang大型项目管理 模块拆分策略

    Golang大型项目管理的核心是模块化,通过业务、技术、变更频率、团队职责等维度进行合理拆分,结合微服务架构与通用组件库,明确接口定义、依赖管理、测试策略和文档规范,遵循单一职责、高内聚低耦合原则,避免过度拆分、循环依赖和接口不清晰等问题,选择合适的通信方式如直接调用、gRPC或消息队列,确保系统可…

    2025年12月15日
    000
  • css嵌入式样式在大项目中如何管理

    应限制嵌入式样式使用,仅用于动态控制,静态样式交由外部CSS或模块管理,通过预处理器、设计令牌、BEM命名及CSS-in-JS或原子化方案提升可维护性,结合工具链与规范确保团队协作效率。 在大型项目中,直接使用嵌入式样式(即写在HTML标签内的style属性)会显著降低可维护性。这类内联样式优先级高…

    2025年12月2日 web前端
    000
  • VS Code项目管理:甘特图与进度跟踪

    通过扩展与工作流设计,VS Code可实现甘特图展示与进度跟踪:使用Todo Tree管理待办事项,Project Manager切换项目状态,Markdown Preview Enhanced结合Mermaid语法绘制甘特图,并通过Jira插件、GitLens及自定义脚本集成外部工具,满足个人或小…

    2025年11月27日 开发工具
    200
  • VSCode项目切换卡顿怎么优化?VSCode多项目管理提速技巧

    要让vscode在多项目间切换流畅,核心是优化资源占用并专注当前任务。具体方法包括:1. 使用工作区管理,为每个项目创建独立.code-workspace文件,隔离项目依赖和扩展;2. 在工作区级别启用必要扩展,禁用不必要的扩展;3. 配置files.exclude和search.exclude排除…

    2025年11月27日 开发工具
    100
  • vscode如何管理项目_项目管理技巧分享

    vs code通过工作区、终端、扩展、任务和调试功能提升项目管理效率。创建工作区可组织多项目,使用.code-workspace文件配置多个文件夹;利用集成终端运行多命令;安装project manager、gitlens等扩展增强功能;定义tasks.json执行构建任务;通过launch.jso…

    2025年11月27日 开发工具
    000
  • sublime如何创建和管理项目 _sublime project文件配置指南

    创建Sublime项目需通过Project > Save Project As…生成.sublime-project文件,该JSON文件可配置多目录、排除规则及编辑器设置,支持高效管理复杂工程。 在 Sublime Text 中,创建和管理项目能帮助你高效组织多个文件夹和文件,特别适合处理多模…

    2025年11月26日 开发工具
    100
  • Sublime项目管理进阶 Sublime复杂项目组织技巧

    sublime text 项目管理通过项目文件(.sublime-project)配置实现高效开发。1. 项目文件使用 json 格式,支持配置 folders(目录结构)、settings(项目级别设置)、build_systems(构建系统)等关键参数。2. 通过 folder_exclude_…

    2025年11月25日 开发工具
    000
  • 如何进行高效的MySQL到DB2技术转型项目管理?

    如何进行高效的MySQL到DB2技术转型项目管理? 随着企业业务不断发展和数据库技术的不断进步,很多企业开始考虑将原有的MySQL数据库迁移到DB2数据库平台上。MySQL和DB2是当今市场上两种非常常见的关系型数据库,但在实施转型项目时需要注意一些关键的点,以确保项目的高效管理和顺利完成。 下面将…

    2025年11月22日
    000
  • Sublime项目管理模板 Sublime标准化项目结构创建

    sublime text项目管理的核心在于组织和高效。1. 创建标准化的项目结构,包含src、tests、docs等目录以及.gitignore、requirements.txt和.sublime-project等配置文件,作为种子项目模板;2. 通过复制种子项目快速创建新项目,并在.sublime…

    2025年11月21日 开发工具
    000
  • Sublime项目管理实战技巧|多项目切换效率翻倍提升

    sublime text 的项目管理功能可通过三个步骤提升开发效率:首先,创建 .sublime-project 文件保存项目路径、布局和设置,便于恢复工作状态并共享给团队;其次,使用 ctrl + alt + p 快捷键或下拉菜单快速切换项目,避免手动重复打开文件夹;最后,通过多窗口操作实现不同项…

    2025年11月20日 开发工具
    000
  • 甘特图和一页纸项目管理有什么区别

    甘特图和一页纸项目管理各有其独特的特点和应用场景。甘特图适合于详细的项目规划和时间管理,通过可视化的条形图来展示项目任务的起止时间、阶段性进度以及资源分配;而一页纸项目管理则注重简化和概览,提供一种简洁的方式来展示项目的核心目标、关键任务和里程碑。具体来说,甘特图适用于需要细致跟踪和分解的复杂项目,…

    2025年11月17日 用户投稿
    100
  • 产品管理和项目管理有什么区别

    产品管理和项目管理是现代企业中不可或缺的两大职能,它们在目标、职能、流程以及管理方法上都有明显区别。产品管理侧重于产品的生命周期管理、战略规划以及市场需求分析,而项目管理则专注于特定目标的实现、资源分配以及任务的按时完成。两者的关键区别在于,产品管理更侧重于产品的长期发展方向和市场适应性,而项目管理…

    2025年11月16日 用户投稿
    000
  • 项目管理软件哪个好?8款主流盘点

    本文将分享8款主流项目管理工具:1.PingCode;2.Worktile;3.Teambition;4.飞书;5.Asana;6.钉钉;7.泛微;8.Basecamp。 选择合适的项目管理软件对于确保项目成功和提升团队生产效率至关重要。市场上众多的项目管理工具各有千秋,从功能全面的综合管理系统到专…

    2025年11月16日 用户投稿
    000
  • 项目管理如何有效进行

    项目管理的有效进行需要:明确的项目目标、合理的时间规划、有效的资源分配、持续的风险管理、团队的高效协作。其中,明确的项目目标是项目成功的基石。清晰、具体且可衡量的目标能够为团队指明方向,确保所有成员朝着共同的目标努力。 一、明确的项目目标 在项目管理中,设定明确的目标至关重要。目标应遵循SMART原…

    2025年11月15日 用户投稿
    200
  • 非标自动化项目管理如何做

    非标自动化项目管理的关键在于:深入理解客户需求、制定详细的项目计划、有效的资源调配、严格的质量控制、持续的风险管理、高效的沟通协调、灵活应对变更、项目总结与持续改进。深入理解客户需求是项目成功的基础。通过与客户的深入沟通,全面了解其生产工艺、产品特点和自动化目标,确保项目方案准确契合客户需求。例如,…

    2025年11月13日 用户投稿
    100
  • 公司首次制定项目管理制度应该如何做

    制定一个有效的项目管理制度是公司从初创期到成熟期的一个重要里程碑。首次制定项目管理制度时,首先要明确项目管理的目标和需求、选择合适的工具、并确保全员的参与与支持。通过合理的制度设计,不仅能够提升工作效率,还能帮助公司更好地掌控项目进度和质量。在此过程中,制定流程、明确职责、选择合适的项目管理工具是非…

    2025年11月13日 用户投稿
    100
  • 产品研发管理和研发项目管理的区别是什么

    产品研发管理与研发项目管理有显著的区别,主要体现在管理范围、目标导向和执行方法上。产品研发管理侧重于产品生命周期的规划与执行,强调产品的创新性和市场需求对接,而研发项目管理则更注重具体项目的执行过程,聚焦项目时间、成本和资源的合理分配与管理。在具体的实践中,产品研发管理往往需要跨部门协作,涉及市场、…

    2025年11月13日 用户投稿
    100
  • 小公司该如何做好项目管理工作

    在当今竞争激烈的商业环境中,小公司面临着资金、人力和资源有限的挑战,如何高效地管理项目,确保按时按质完成,是其生存和发展的关键。小公司在做好项目管理工作时,首先需要明确项目目标、精确分配资源、利用合适的工具、并建立灵活高效的沟通机制。在项目管理的过程中,正确的工具和方法能帮助小公司优化流程、降低风险…

    2025年11月13日 用户投稿
    100

发表回复

登录后才能评论
关注微信
