项目中的关键路径如何识别

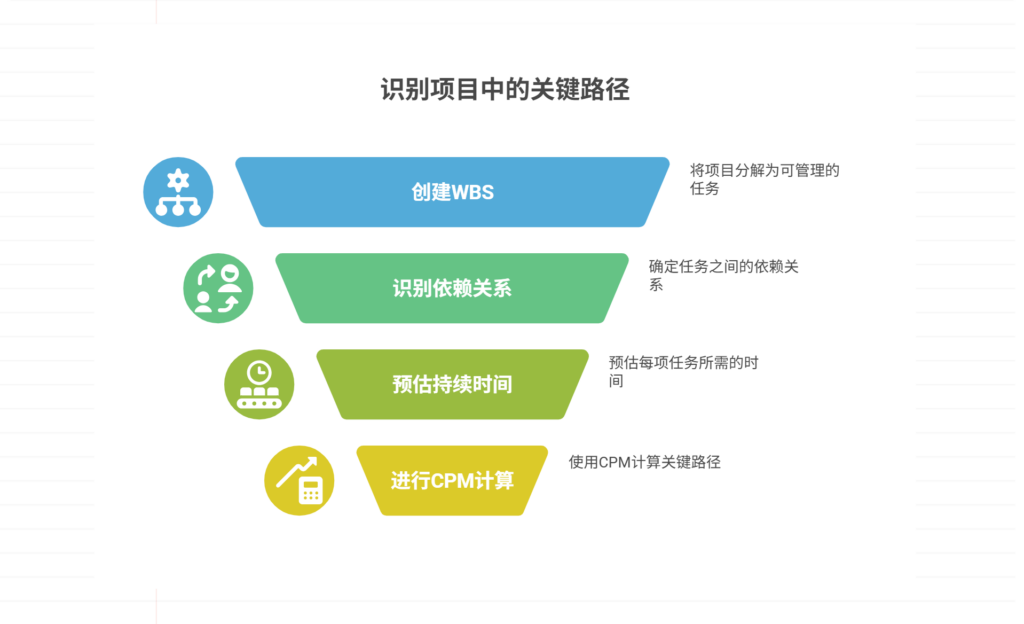

项目管理中,识别关键路径是确保项目按时交付的核心环节。关键路径的识别是一个系统性过程,它主要依赖于四个核心步骤:首先是创建工作分解结构(WBS)、其次是识别任务间的依赖关系、再次是精准预估各项任务的持续时间、最后是运用关键路径法(CPM)进行数学计算以找出总浮动时间为零的活动序列。这四个步骤环环相扣,构成了识别关键路径的完整逻辑链。

项目中的关键路径如何识别项目中的关键路径如何识别

其中,运用关键路径法(CPM)进行计算是整个过程的技术核心。该方法通过“正向传递”计算出每个任务的最早开始(ES)和最早完成(EF)时间,再通过“反向传递”计算出最晚开始(LS)和最晚完成(LF)时间。通过比较这两组时间,可以得出每个任务的“总浮动时间”(Total Float),即在不影响项目总工期的情况下,该任务可以延迟的时间。那些总浮动时间为零的任务所组成的路径,便是项目的关键路径,它直接决定了项目所能完成的最短总时长。

一、关键路径的核心概念与战略意义

关键路径(Critical Path)是项目网络图中最长的一条持续时间路径,它代表了完成项目所需的最短时间。这条路径上的任何一项任务发生延迟,都会直接导致整个项目的最终交付日期相应延迟。换言之,关键路径上的任务是项目中对时间最为敏感、没有任何“缓冲”或“浮动时间”(Float/Slack)的活动。理解关键路径,是项目经理从被动应对延期到主动掌控进度的转折点。它不仅仅是一个技术术语,更是项目规划和控制的战略性工具,其重要性体现在多个层面。

首先,关键路径是确定项目总工期的基石。在项目规划阶段,通过识别关键路径,项目经理可以给出一个基于逻辑和数据支撑的、相对科学的项目完成日期预测。这为设定合理的客户预期、协调内部资源以及签订合同条款提供了可靠依据。没有关键路径的分析,项目工期的估算往往只能依赖于经验或直觉,这在复杂项目中是极其不可靠的。其次,关键路径是项目资源分配和优化的指南针。项目资源(人力、设备、资金)总是有限的。关键路径明确指出了哪些任务是“一刻也不能等”的。因此,在资源紧张时,项目经理应优先将最优秀、最可靠的资源配置到关键路径上的任务中,以最大限度地降低延期风险。对于非关键路径上的任务,由于其存在浮动时间,项目经理在资源调度上便拥有了更大的灵活性。

最后,关键路径为项目风险管理和过程监控提供了焦点。项目经理应将大部分的监控精力和风险应对预案,集中在关键路径上。因为这些任务的任何风吹草动都会直接冲击项目目标。在项目执行过程中,通过持续追踪关键路径上任务的进展情况,管理者可以及早发现偏差,并采取纠正措施。正如项目管理专家 Harold Kerzner 所强调的:“不了解关键路径的项目经理,就像一个没有航海图的船长。” 关键路径为项目这艘大船在复杂而不确定的海洋中航行,提供了最重要的一张图纸,指明了通往成功彼岸最直接但也最不容有失的航线。

二、识别关键路径的前置准备工作

在运用关键路径法(CPM)进行计算之前,必须完成一系列扎实的准备工作。这些准备工作的质量,直接决定了最终识别出的关键路径是否准确、是否能真实反映项目情况。这个过程如同建造一座大厦,地基必须牢固,否则上层建筑终将倾斜甚至崩塌。

(一)创建一份详尽的工作分解结构(WBS)

工作分解结构(Work Breakdown Structure, WBS)是将项目可交付成果和项目工作分解成更小、更易于管理的组成部分的过程

这是项目规划的第一步,也是识别关键路径的基础。如果任务划分得过于粗糙,将无法准确识别它们之间的依赖关系和估算时长;如果划分得过细,则会增加不必要的管理复杂性。一份好的WBS应该遵循“100%原则”,即包含项目的所有工作,不多也不少,并且每个底层的工作包都应该是可以明确定义、可以估算、可以分配给专人负责的。创建WBS的过程通常是自上而下逐层分解的。从项目总目标(如“开发一款新的APP”)开始,分解为主要的交付成果或阶段(如“用户研究”、“UI/UX设计”、“前端开发”、“后端开发”、“测试与上线”)。

然后,再将每个主要成果进一步分解为更具体的工作包(如“前端开发”可分解为“登录模块开发”、“商品展示页开发”、“购物车功能开发”等)。通过这个过程,一个庞大而模糊的项目目标,就被转化为一个清晰、结构化的任务清单。这份清单是后续所有规划工作(包括识别关键路径)的输入。企业可以参考行业标准,如项目管理知识体系指南(PMBOK® 指南)中的指导原则来创建一份专业的

(二)明确任务序列与逻辑依赖关系

在获得任务清单后,下一步是确定这些任务执行的先后顺序,即它们的逻辑依赖关系。任何一个任务,除了项目的第一个和最后一个,都至少有一个前置任务或一个后续任务

识别这些依赖关系,就是在构建项目的“骨架”。通常有四种类型的依赖关系:

完成-开始(Finish-to-Start, FS):最常见的一种。任务B必须在任务A完成后才能开始。例如,必须在“墙面粉刷”完成后,才能开始“安装踢脚线”。

开始-开始(Start-to-Start, SS):任务B必须在任务A开始后才能开始(可以同时开始,也可以延迟一段时间)。例如,“撰写报告”和“校对报告”可以几乎同时开始,但校对不能早于撰写。

完成-完成(Finish-to-Finish, FF):任务B必须在任务A完成后才能完成。例如,“系统测试”必须在“代码开发”完成后才能宣告完成。

开始-完成(Start-to-Finish, SF):最少见的一种。任务B必须在任务A开始后才能完成。例如,新的安保人员(任务B)必须在旧的安保人员开始轮休(任务A)后,才能完成其上岗交接工作。项目经理需要与团队成员一起,仔细梳理WBS中的每一项任务,明确其所有的前置任务,并确定依赖关系的类型。这个过程的产出通常是一张网络图的草稿,它清晰地展示了项目中所有任务的逻辑流。

(三)精准预估各项任务的持续时间

这是准备工作中挑战最大也最容易出现偏差的一环。任务持续时间(Duration)指的是完成单项任务所需的工作时间,不包括任何等待时间。其估算的准确性,直接影响关键路径计算的可靠性。项目管理实践中提供了多种估算方法:

类比估算(Analogous Estimating):这是一种自上而下的估算方法。项目经理依据过去类似项目的实际耗时,来估算当前项目的任务时长。这种方法快速、成本低,但在项目细节差异较大时,准确性不高,通常用于项目早期阶段的粗略估算。

参数估算(Parametric Estimating):该方法使用历史数据中的统计关系来计算成本或持续时间。例如,如果历史数据显示铺设1平方米地砖需要0.5个工时,那么一个100平方米的房间就需要50个工时。这种方法比类比估算更准确,但前提是拥有可靠的历史数据和可量化的参数。

三点估算(Three-Point Estimating):这是一种考虑了不确定性和风险的估算方法。它要求对每个任务估算出三个值:最乐观时间(O)、最悲观时间(P)和最可能时间(M)。最常用的计算公式源于,即:预期持续时间 E = (O + 4M + P) / 6。这种方法通过加权平均,得出的结果比单一估算更为可靠和科学。

自下而上估算(Bottom-up Estimating):这是最准确但最耗时的方法。它要求将WBS中的工作包分解到最详细的活动级别,然后由负责执行这些活动的团队成员分别估算时长,最后逐层向上汇总,得出整个项目的总时长。这种方法让最了解工作的人参与估算,从而保证了结果的准确性。

在实践中,往往是多种方法结合使用。项目经理需要引导团队,为WBS中的每一项任务,都给出一个相对可靠的持续时间估算。至此,所有的数据准备工作完成,可以正式进入关键路径的计算阶段。

三、关键路径法(CPM)的计算详解:正向与反向传递

关键路径法(Critical Path Method, CPM)是一种基于数学算法的项目建模技术。其核心在于通过“正向传递”(Forward Pass)和“反向传递”(Backward Pass)两次计算,来确定项目中每项任务的时间边界,并最终识别出关键路径。为了更好地理解,我们将通过一个简化的项目案例来进行说明。

(一)正向传递

计算最早开始与最早完成时间正向传递的目的是计算出每个任务“最早”可以开始和完成的时间。计算从项目的起始点开始,沿着网络图的路径,逐个任务向前推进,直到项目终点。其计算涉及两个关键指标:最早开始时间(Early Start, ES):一项任务能够开始的最早时间。

最早完成时间(Early Finish, EF):一项任务能够完成的最早时间。计算规则如下:

项目的起始任务,其ES通常为0或1(取决于习惯,这里以1为例)一个任务的EF = 其ES + 其持续时间 – 1。例如,任务A的ES是1,持续时间是5天,则其EF = 1 + 5 – 1 = 5。一个任务的ES = 其所有紧前任务EF的最大值 + 1。这是关键规则。如果任务C的前置任务有A和B,任务A的EF是5,任务B的EF是7,那么任务C必须等A和B都完成才能开始,所以它的ES只能是7+1=8,而不是5+1=6。通过这个过程,我们可以从项目开始一直计算到最后一个任务,最后一个任务的EF值,即为整个项目的最早完成时间,也就是项目的预期总工期。

(二)反向传递

计算最晚开始与最晚完成时间反向传递的目的是计算出在不延误整个项目的前提下,每个任务“最晚”必须开始和完成的时间。计算从项目的终点开始,沿着网络图的路径,逐个任务向后回溯,直到项目起点。其计算涉及另外两个关键指标:最晚完成时间(Late Finish, LF):一项任务必须完成的最晚时间,否则将导致项目延期。

最晚开始时间(Late Start, LS):一项任务必须开始的最晚时间,否则将导致项目延期。计算规则如下:

项目的结束任务,其LF = 其EF(即项目总工期)一个任务的LS = 其LF – 其持续时间 + 1。例如,任务Z的LF是30,持续时间是3天,则其LS = 30 – 3 + 1 = 28。一个任务的LF = 其所有紧后任务LS的最小值 – 1。这也是关键规则。如果任务X的后续任务有Y和Z,任务Y的LS是25,任务Z的LS是28,那么任务X必须在第24天或之前完成,才能保证Y和Z都能按时开始,所以它的LF是25-1=24,而不是28-1=27。通过反向传递,我们为网络图中的每一个任务都计算出了它必须遵守的时间底线。

(三)计算总浮动时间

识别关键路径完成了正向和反向传递后,每个任务都拥有了四个时间值:ES, EF, LS, LF。现在,我们可以计算最核心的指标——总浮动时间(Total Float 或 Total Slack)总浮动时间的计算公式为:Float = LS – ES 或者 Float = LF – EF。总浮动时间代表了一项任务在不影响项目总工期的情况下,可以被延迟或推迟的时间长度。如果一个任务的 Float > 0,说明它有缓冲时间,属于非关键任务。

如果一个任务的 Float = 0,说明它的最早开始时间等于最晚开始时间,没有任何缓冲余地。这项任务一旦延迟,整个项目都将延迟。它就是关键任务。将网络图中所有总浮动时间为零的任务连接起来,形成的路径,就是项目的关键路径。在一个复杂的项目中,可能会存在多条关键路径,或者在项目执行过程中,随着某些任务的提前或延迟,原来的非关键路径也可能演变为新的关键路径。因此,对关键路径的识别和监控,是一个贯穿项目始终的动态过程。

四、可视化工具与软件在识别关键路径中的应用

尽管手动计算关键路径对于理解其原理至关重要,但在真实的项目环境中,任务数量可能成百上千,依赖关系错综复杂,手动计算几乎是不可能的。因此,借助专业的可视化工具和项目管理软件是现代项目管理的必然选择。这些工具不仅能自动完成复杂的计算,更能以直观的方式呈现项目全貌,极大地提升了管理效率。

最常用的可视化工具是甘特图(Gantt Chart)和网络图(Network Diagram)。甘特图以条形图的形式展示项目进度,每个条形代表一项任务,其长度对应任务的持续时间,位置则表示任务的开始和结束日期。现代甘特图软件通常会自动高亮显示关键路径上的任务(例如用红色条形表示),让管理者一目了然。网络图(如AON – Activity on Node图)则更侧重于展示任务之间的逻辑依赖关系,它由代表任务的节点和代表依赖关系的箭头组成,是计算关键路径的基础模型。

专业的项目管理工具极大地简化了这一过程。无论是专注于软件研发的研发项目管理系统PingCode,还是功能全面的通用型项目管理系统Worktile,其核心都内置了强大的甘特图功能。用户只需输入任务清单、估算工时和设定依赖关系,系统便能自动绘制出甘特图,并即时计算和高亮显示关键路径。当任何任务的工期或依赖关系发生变更时,系统会立即重新计算,动态更新关键路径,并向项目经理发出预警。这种即时反馈能力,使得项目经理能够实时掌握进度命脉,做出快速而精准的调整。此外,这些软件还能集成资源管理模块,将资源分配与关键路径分析相结合,帮助管理者发现潜在的资源瓶颈,并进行有效的资源平滑或资源平衡。

五、关键路径在项目管理实践中的应用与挑战

识别出关键路径仅仅是第一步,真正的价值在于如何利用它来指导项目管理实践。同时,也必须清醒地认识到在应用过程中可能遇到的挑战。

(一)指导资源优化与风险管理

关键路径是资源分配的“优先级列表”。在项目启动和规划阶段,项目经理应确保关键路径上的任务拥有充足且合格的资源。在执行过程中,如果出现资源冲突(例如,同一位专家被同时安排在两个任务上),应优先满足关键路径任务的需求。对于非关键路径上的任务,可以利用其浮动时间,灵活调配资源,实现“资源平滑”(Resource Smoothing),即在不影响总工期的情况下,优化资源使用,避免资源负荷的剧烈波动。同时,关键路径也是风险管理的焦点。项目经理应带领团队,重点识别和评估关键路径上每个任务的潜在风险(如技术难题、供应商延迟、人员离岗等),并为这些高优先级风险制定详细的应对预案。将有限的风险管理资源投入到最需要的地方,可以起到事半功倍的效果,有效防止项目“脱轨”。

(二)作为项目监控与变更控制的依据

在项目执行阶段,关键路径是衡量项目健康状况的核心指标。项目经理需要定期(例如每周)追踪关键路径上任务的实际进展与计划的偏差。如果关键任务出现延迟,必须立即分析其影响,并启动纠偏措施,例如投入更多资源(赶工,Crashing)或优化流程(快速跟进,Fast Tracking)。当项目中出现变更请求时(例如,客户要求增加新功能),项目经理必须分析该变更对关键路径的影响。如果变更会延长关键路径,就意味着项目总工期将延长,或者需要付出额外成本来压缩工期。基于关键路径的分析,为变更控制委员会(CCB)的决策提供了客观、量化的依据,避免了无休止的范围蔓延对项目进度的侵蚀。

(三)应对现实挑战

在实践中应用关键路径法并非总是一帆风顺。首先,最大的挑战来源于估算的不确定性。任务持续时间的估算往往受到“帕金森定律”(工作会自动膨胀,占满所有可用的时间)和“学生综合症”(人们倾向于在最后一刻才开始工作)的影响,导致估算失真。这就要求项目经理必须采用更科学的估算方法(如三点估算),并建立信任的团队文化,鼓励成员提供诚实而非“有水分”的估算。其次,资源约束是另一个普遍存在的问题。传统的CPM算法假设资源是无限的,但这在现实中几乎不可能。当关键资源(如核心开发人员、关键设备)无法满足关键路径上任务的需求时,实际的工期将长于CPM计算的结果。这就引出了关键链(Critical Chain)等更先进的管理方法。此外,复杂项目中可能存在多条并行或近乎等长的关键路径,这极大地增加了项目的风险,因为任何一条路径出问题都会导致项目延期,对项目经理的监控能力提出了更高要求。

六、超越基础:关键路径的高阶应用与现代演进

关键路径法自上世纪50年代诞生以来,一直是项目管理的核心工具。但随着管理理论和实践的发展,其本身也在不断演进,并与其他方法论相融合,以适应更复杂的项目环境。

(一)从关键路径到关键链(Critical Chain)

关键链项目管理(Critical Chain Project Management, CCPM)是由艾利·高德拉特博士在其《关键链》一书中提出的,它被视为对关键路径法的一次重大升级。CCPM认为,真正的项目瓶颈往往不是任务的逻辑顺序,而是资源的可用性。它在关键路径的基础上,加入了对资源约束的考虑,从而识别出项目的“关键链”。CCPM的核心思想与CPM有几点不同。首先,它要求在估算任务时长时,去除所有的“安全垫”,采用50%成功率的“激进”估算,然后将所有节省下来的安全时间汇总成项目末端的“项目缓冲”(Project Buffer)。其次,它在非关键路径汇入关键链的地方,设置“接驳缓冲”(Feeding Buffer),以保护关键链不受非关键路径延误的干扰。CCPM的管理焦点从监控单个任务的完成日期,转变为监控对项目缓冲和接驳缓冲的消耗速度。这种方法论旨在消除帕金森定律和学生综合症带来的效率浪费,通过管理“缓冲”而非管理“承诺”,来提升项目的整体流速和交付的确定性。

(二)关键路径在敏捷开发中的角色

在以Scrum、Kanban为代表的敏捷开发模式中,项目被分解为一系列短周期的迭代(Sprint)。乍一看,似乎不再有从头到尾贯穿始终的“关键路径”。然而,关键路径的概念在敏捷环境中依然以不同的形式存在,或者说其背后的逻辑依然适用。例如,在一个迭代(Sprint)内部,为了完成一个用户故事(User Story),可能存在一系列必须按顺序完成的子任务(如“API开发”->“前端对接”->“自动化测试”),这条任务链就构成了该用户故事的“微型”关键路径。从更宏观的视角看,产品的发布路线图(Roadmap)中,可能存在一些具有硬性依赖关系的功能特性(Epics)。例如,必须先完成“统一身份认证平台”的开发,才能进行后续所有依赖该平台的业务功能开发。那么,“统一身份认证平台”这个史诗级任务,就处在整个产品开发的“战略关键路径”上。因此,敏捷虽然强调灵活性和适应性,但项目或产品负责人仍然需要识别出这些核心的依赖关系和瓶颈任务,并优先投入资源予以解决,以确保整体价值流的顺畅。敏捷与关键路径并非互斥,而是可以在不同层面进行融合与借鉴。


常见问答(FAQ)

Q1: 一个项目中可能存在多条关键路径吗?

A1: 是的,完全可能。当项目中存在两条或多条长度完全相等的、最长的路径时,它们都是关键路径。这种情况会增加项目的风险,因为项目经理需要同时监控多条“生命线”,任何一条出现问题都会导致项目延期。

Q2: 关键路径和关键链有什么核心区别?

A2: 核心区别在于关注的焦点不同。关键路径法(CPM)主要关注任务之间的时间和逻辑依赖关系,假设资源是无限的。而关键链项目管理(CCPM)则认为资源约束是项目的主要瓶颈,它在关键路径的基础上考虑了资源的可用性,并通过设置“缓冲”来管理项目的不确定性。

Q3: 关键路径在项目开始时确定后,是固定不变的吗?

A3: 不是。关键路径是动态变化的。在项目执行过程中,如果某项非关键任务出现了严重延迟,其浮动时间被耗尽,那么它所在的路径就有可能变成新的关键路径。反之,如果通过赶工等方式缩短了关键路径上某个任务的时间,关键路径也可能发生转移。因此,必须在项目全周期内对其进行持续的监控和重新计算。

版权声明:本文内容由互联网用户自发贡献,该文观点仅代表作者本人。本站仅提供信息存储空间服务,不拥有所有权,不承担相关法律责任。
如发现本站有涉嫌抄袭侵权/违法违规的内容, 请发送邮件至 chuangxiangniao@163.com 举报,一经查实,本站将立刻删除。
发布者:百晓生,转转请注明出处:https://www.chuangxiangniao.com/p/642376.html

(0)
打赏 微信扫一扫 微信扫一扫 支付宝扫一扫 支付宝扫一扫
上一篇 2025年11月12日 14:04:45
下一篇 2025年11月12日 14:05:18

相关推荐

  • C++框架项目管理最佳实践

    成功的 c++++ 框架项目管理涉及最佳实践,包括:项目规划:明确目标、确定技术栈、建立里程碑。设计:采用 ddd、使用设计模式、注重 tdd。代码实现:遵循编码标准、使用 vcs、采用 ci/cd。实战案例:任务管理系统,使用 qt 框架,遵循 ddd 和 mvc 模式。 C++ 框架项目管理最佳…

    2025年12月18日
    000
  • Golang如何开发简单的项目管理系统_Golang 项目管理系统实践

    答案:基于Golang构建项目管理系统需合理分层,实现核心增删改查功能。采用cmd、internal、pkg等目录结构,定义Project模型并用SQLite存储,通过net/http暴露RESTful接口,支持创建、查询、更新、删除项目,结合测试与单文件编译部署,确保系统简洁可维护。 用Golan…

    2025年12月16日
    000
  • Golang大型项目管理 模块拆分策略

    Golang大型项目管理的核心是模块化,通过业务、技术、变更频率、团队职责等维度进行合理拆分,结合微服务架构与通用组件库,明确接口定义、依赖管理、测试策略和文档规范,遵循单一职责、高内聚低耦合原则,避免过度拆分、循环依赖和接口不清晰等问题,选择合适的通信方式如直接调用、gRPC或消息队列,确保系统可…

    2025年12月15日
    000
  • css嵌入式样式在大项目中如何管理

    应限制嵌入式样式使用,仅用于动态控制,静态样式交由外部CSS或模块管理,通过预处理器、设计令牌、BEM命名及CSS-in-JS或原子化方案提升可维护性,结合工具链与规范确保团队协作效率。 在大型项目中,直接使用嵌入式样式(即写在HTML标签内的style属性)会显著降低可维护性。这类内联样式优先级高…

    2025年12月2日 web前端
    000
  • VS Code项目管理:甘特图与进度跟踪

    通过扩展与工作流设计,VS Code可实现甘特图展示与进度跟踪:使用Todo Tree管理待办事项,Project Manager切换项目状态,Markdown Preview Enhanced结合Mermaid语法绘制甘特图,并通过Jira插件、GitLens及自定义脚本集成外部工具,满足个人或小…

    2025年11月27日 开发工具
    200
  • VSCode项目切换卡顿怎么优化?VSCode多项目管理提速技巧

    要让vscode在多项目间切换流畅,核心是优化资源占用并专注当前任务。具体方法包括:1. 使用工作区管理,为每个项目创建独立.code-workspace文件,隔离项目依赖和扩展;2. 在工作区级别启用必要扩展,禁用不必要的扩展;3. 配置files.exclude和search.exclude排除…

    2025年11月27日 开发工具
    100
  • vscode如何管理项目_项目管理技巧分享

    vs code通过工作区、终端、扩展、任务和调试功能提升项目管理效率。创建工作区可组织多项目,使用.code-workspace文件配置多个文件夹;利用集成终端运行多命令;安装project manager、gitlens等扩展增强功能;定义tasks.json执行构建任务;通过launch.jso…

    2025年11月27日 开发工具
    000
  • sublime如何创建和管理项目 _sublime project文件配置指南

    创建Sublime项目需通过Project > Save Project As…生成.sublime-project文件,该JSON文件可配置多目录、排除规则及编辑器设置,支持高效管理复杂工程。 在 Sublime Text 中,创建和管理项目能帮助你高效组织多个文件夹和文件,特别适合处理多模…

    2025年11月26日 开发工具
    100
  • Sublime项目管理进阶 Sublime复杂项目组织技巧

    sublime text 项目管理通过项目文件(.sublime-project)配置实现高效开发。1. 项目文件使用 json 格式,支持配置 folders(目录结构)、settings(项目级别设置)、build_systems(构建系统)等关键参数。2. 通过 folder_exclude_…

    2025年11月25日 开发工具
    000
  • 如何进行高效的MySQL到DB2技术转型项目管理?

    如何进行高效的MySQL到DB2技术转型项目管理? 随着企业业务不断发展和数据库技术的不断进步,很多企业开始考虑将原有的MySQL数据库迁移到DB2数据库平台上。MySQL和DB2是当今市场上两种非常常见的关系型数据库,但在实施转型项目时需要注意一些关键的点,以确保项目的高效管理和顺利完成。 下面将…

    2025年11月22日
    000
  • Sublime项目管理模板 Sublime标准化项目结构创建

    sublime text项目管理的核心在于组织和高效。1. 创建标准化的项目结构,包含src、tests、docs等目录以及.gitignore、requirements.txt和.sublime-project等配置文件,作为种子项目模板;2. 通过复制种子项目快速创建新项目,并在.sublime…

    2025年11月21日 开发工具
    000
  • Sublime项目管理实战技巧|多项目切换效率翻倍提升

    sublime text 的项目管理功能可通过三个步骤提升开发效率:首先,创建 .sublime-project 文件保存项目路径、布局和设置,便于恢复工作状态并共享给团队;其次,使用 ctrl + alt + p 快捷键或下拉菜单快速切换项目,避免手动重复打开文件夹;最后,通过多窗口操作实现不同项…

    2025年11月20日 开发工具
    000
  • 甘特图和一页纸项目管理有什么区别

    甘特图和一页纸项目管理各有其独特的特点和应用场景。甘特图适合于详细的项目规划和时间管理,通过可视化的条形图来展示项目任务的起止时间、阶段性进度以及资源分配;而一页纸项目管理则注重简化和概览,提供一种简洁的方式来展示项目的核心目标、关键任务和里程碑。具体来说,甘特图适用于需要细致跟踪和分解的复杂项目,…

    2025年11月17日 用户投稿
    100
  • 产品管理和项目管理有什么区别

    产品管理和项目管理是现代企业中不可或缺的两大职能,它们在目标、职能、流程以及管理方法上都有明显区别。产品管理侧重于产品的生命周期管理、战略规划以及市场需求分析,而项目管理则专注于特定目标的实现、资源分配以及任务的按时完成。两者的关键区别在于,产品管理更侧重于产品的长期发展方向和市场适应性,而项目管理…

    2025年11月16日 用户投稿
    000
  • 项目管理软件哪个好?8款主流盘点

    本文将分享8款主流项目管理工具:1.PingCode;2.Worktile;3.Teambition;4.飞书;5.Asana;6.钉钉;7.泛微;8.Basecamp。 选择合适的项目管理软件对于确保项目成功和提升团队生产效率至关重要。市场上众多的项目管理工具各有千秋,从功能全面的综合管理系统到专…

    2025年11月16日 用户投稿
    000
  • 项目管理如何有效进行

    项目管理的有效进行需要:明确的项目目标、合理的时间规划、有效的资源分配、持续的风险管理、团队的高效协作。其中,明确的项目目标是项目成功的基石。清晰、具体且可衡量的目标能够为团队指明方向,确保所有成员朝着共同的目标努力。 一、明确的项目目标 在项目管理中,设定明确的目标至关重要。目标应遵循SMART原…

    2025年11月15日 用户投稿
    200
  • 非标自动化项目管理如何做

    非标自动化项目管理的关键在于:深入理解客户需求、制定详细的项目计划、有效的资源调配、严格的质量控制、持续的风险管理、高效的沟通协调、灵活应对变更、项目总结与持续改进。深入理解客户需求是项目成功的基础。通过与客户的深入沟通,全面了解其生产工艺、产品特点和自动化目标,确保项目方案准确契合客户需求。例如,…

    2025年11月13日 用户投稿
    100
  • 公司首次制定项目管理制度应该如何做

    制定一个有效的项目管理制度是公司从初创期到成熟期的一个重要里程碑。首次制定项目管理制度时,首先要明确项目管理的目标和需求、选择合适的工具、并确保全员的参与与支持。通过合理的制度设计,不仅能够提升工作效率,还能帮助公司更好地掌控项目进度和质量。在此过程中,制定流程、明确职责、选择合适的项目管理工具是非…

    2025年11月13日 用户投稿
    100
  • 产品研发管理和研发项目管理的区别是什么

    产品研发管理与研发项目管理有显著的区别,主要体现在管理范围、目标导向和执行方法上。产品研发管理侧重于产品生命周期的规划与执行,强调产品的创新性和市场需求对接,而研发项目管理则更注重具体项目的执行过程,聚焦项目时间、成本和资源的合理分配与管理。在具体的实践中,产品研发管理往往需要跨部门协作,涉及市场、…

    2025年11月13日 用户投稿
    100
  • 小公司该如何做好项目管理工作

    在当今竞争激烈的商业环境中,小公司面临着资金、人力和资源有限的挑战,如何高效地管理项目,确保按时按质完成,是其生存和发展的关键。小公司在做好项目管理工作时,首先需要明确项目目标、精确分配资源、利用合适的工具、并建立灵活高效的沟通机制。在项目管理的过程中,正确的工具和方法能帮助小公司优化流程、降低风险…

    2025年11月13日 用户投稿
    100

发表回复

登录后才能评论
关注微信
