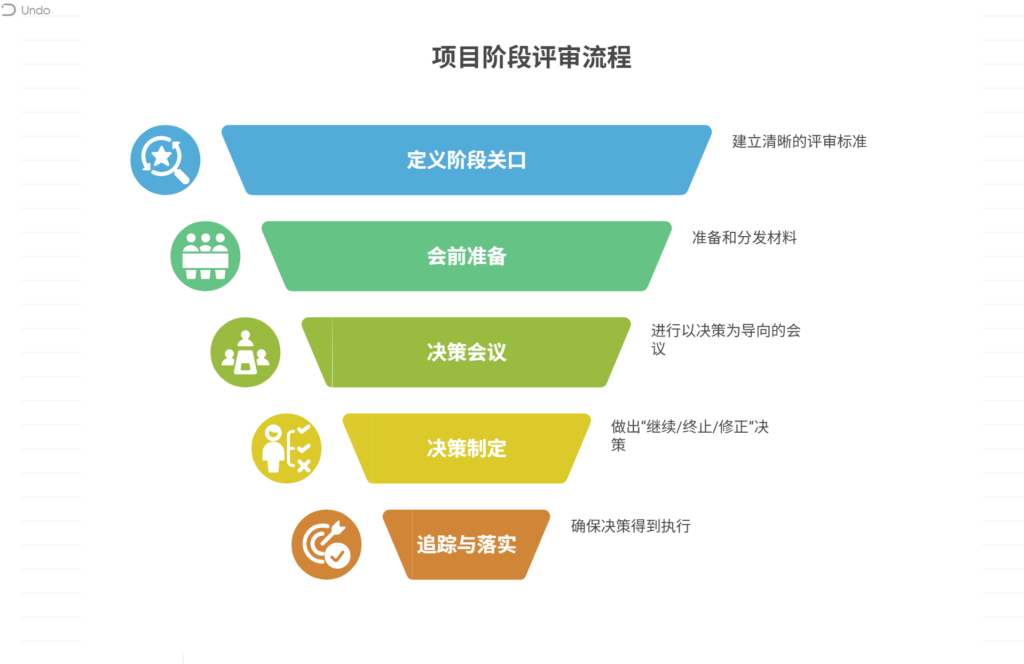

如何进行项目阶段评审

进行一次成功的项目阶段评审(Phase-Gate Review),其核心是建立一套结构化、标准化的决策机制,以确保项目在投入下一阶段资源前,其商业价值和可行性依然稳固。关键步骤包括:预先定义清晰的阶段关口与评审标准、进行充分的会前准备与材料分发、召开以决策为导向的评审会议、由授权的评审委员会做出明确的“继续/终止/修正”决策、以及对评审决议进行有效的追踪与落实。这套流程确保了评审的客观性和严肃性。

如何进行项目阶段评审

其中,预先定义清晰的、可量化的评审标准是整个阶段关口流程(Stage-Gate Process)的基石。在项目启动之初,就必须为每个阶段的出口(Gate)设定明确的、所有干系人都认可的“通关”标准。这些标准不应是模糊的“感觉”,而应是具体的、可衡量的指标,例如“完成所有A级优先级的需求开发”、“产品原型在用户测试中满意度不低于85%”等。这为评审提供了客观的标尺,将评审从主观的辩论转变为基于事实的评估,从根本上保证了决策的质量。

一、理解阶段评审的本质:决策而非汇报

在深入探讨“如何做”之前,我们必须首先深刻理解项目阶段评审的真正目的。许多组织将阶段评审错误地理解为一次详尽的项目“汇报会”,项目经理在会上花费大量时间展示团队完成了多少工作,而评审委员会则像观众一样被动地听取。这是一个根本性的误解。项目阶段评审的本质,不是一场关于“过去”的汇报会,而是一场关于“未来”的决策会。 其核心目的不是为了表彰过去的辛劳,而是为了对项目的未来做出一个重大的商业投资决策:我们是否应该继续为这个项目投入宝贵的资源?

这个理念的转变至关重要。它意味着评审的焦点,必须从“我们做了什么?”转移到“我们是否还应该继续做下去?”。这个决策需要基于对项目当前健康状况、商业前景、市场环境和风险状况的全面、冷静的评估。正如现代项目管理和产品开发领域的先驱罗伯特·G·库珀(Robert G. Cooper)博士所言,阶段关口流程的精髓在于“在项目中构建一系列的投资决策点”。在每一个关口,项目都必须重新证明自己的商业价值,以“说服”组织为其下一阶段的生命“续费”。

因此,项目经理在组织阶段评审时,其角色定位不应是一个等待评判的“学生”,而应是一个寻求投资的“内部创业者”。他需要向评审委员会(通常由高层管理者和关键业务部门负责人组成)清晰地论证,为什么这个项目在当前时点下,仍然是公司最值得投资的项目之一。这种定位的转变,会彻底改变评审会议的动态和准备工作的方向。会议材料的准备将不再是简单的任务清单堆砌,而是围绕商业案例(Business Case)的有力论证;会议的议程也将围绕决策所需的核心信息展开,而非漫无目的的状态更新。

二、定义关口与标准:为评审设立清晰的“龙门”

一个没有预设标准的评审,极易陷入主观、混乱的争论,最终的决策也往往是基于个人影响力或“声音大小”,而非客观事实。为了避免这种情况,在项目启动之初,就必须为整个项目生命周期设计一套清晰的阶段(Stages)和关口(Gates),并为每一个关口定义出明确的、可量化的通过标准。 这套标准就是项目需要跃过的“龙门”,是评审客观性的根本保障。

首先,需要根据项目的类型和复杂性,将其划分为若干个逻辑清晰的阶段。一个典型的软件开发项目,可能会被划分为:概念阶段、可行性分析阶段、设计与规划阶段、开发与测试阶段、部署与发布阶段、以及运营与维护阶段。每个阶段都有其明确的目标和核心交付物。而连接这些阶段的,就是“关口”。关口不是一个普通的会议,而是一个正式的、具有“生杀大权”的决策点。

其次,也是最关键的,是为每个关口设定评审标准(Gate Criteria)。这些标准必须是具体的、可衡量的、并且在项目开始前就获得所有关键干系人(尤其是评审委员会成员)的共同认可。这些标准通常涵盖多个维度:

项目交付物质量:本阶段的核心交付物是否已按预定标准完成?例如,在设计阶段结束的关口,标准可能是“所有高保真原型已完成,并通过了用户可用性测试”。商业案例稳健性:项目的商业价值是否依然存在?市场环境、竞争格局是否发生重大变化?财务预测(如ROI, NPV)是否需要调整?技术可行性:技术方案是否被验证可行?是否存在不可逾越的技术障碍?项目绩效:项目实际的进度和成本是否在基线的允许偏差范围内?可以使用关键绩效指标 (KPI)如SPI(进度绩效指数)和CPI(成本绩效指数)来衡量。风险状况:项目的整体风险敞口是否在可接受范围内?是否有新的重大风险出现?

将这些标准预先定义并公之于众,就为项目团队的阶段性工作提供了清晰的指引,也为评审委员会的决策提供了不容置疑的依据。

三、充分的会前准备:决定评审成败的80%

一场成功的阶段评审,其大部分工作都发生在会议召开之前。充分的、有条不紊的会前准备,是确保评审会议高效、聚焦、并能顺利做出明智决策的关键。 如果项目团队在会议开始前几小时还在手忙脚乱地整理材料,那么这次评审注定是一场灾难。

会前准备的核心是一份高质量的**“关口评审包”(Gate Package)。这份材料包应该在评审会前至少提前48小时**分发给所有评审委员会成员,让他们有充足的时间进行阅读和思考。这份材料包不应是项目所有文档的简单堆砌,而应是一份高度浓缩、专门为此次决策会议定制的报告。其内容应紧密围绕该关口的评审标准展开,通常包括:

执行摘要(Executive Summary):用不超过一页的篇幅,总结项目的核心结论、当前状态、主要成就、关键风险,并明确提出团队对“Go/Kill”决策的建议。这部分是为最繁忙的领导准备的。核心交付物展示:提供本阶段核心交付物的链接或摘要,并附上其完成情况的证明(如测试报告、用户反馈等)。项目绩效仪表盘:使用数据可视化图表,如燃尽图、EVM分析图(SPI/CPI趋势)、资源负载图等,直观展示项目的进度、成本和资源健康状况。像研发项目管理系统 PingCode 中的仪表盘功能,可以非常方便地生成这类报告。商业案例更新:重申项目的商业价值,并根据最新情况更新市场分析、竞争格局和财务预测。风险登记册更新:展示当前的主要风险列表、其严重性评估以及已采取或计划采取的应对措施。下一阶段计划预览:简要介绍如果项目获得批准,下一阶段的目标、主要工作、所需资源和预算。

除了准备材料,项目经理还需要在会前与关键的评审委员进行一对一的沟通。了解他们可能存在的疑虑,提前解答一些问题,并争取他们的初步支持。这种“会前会”可以有效地减少在正式评审会议上的意外和阻力。

四、高效的评审会议:聚焦决策,而非无休止的讨论

评审会议本身应该被设计得简洁、高效,并始终聚焦于其核心目的——决策。会议议程的每一分钟,都应该服务于帮助评审委员会做出“继续(Go)”、“终止(Kill)”、“修正(Modify)”或“搁置(Hold)”这四个决策之一。 项目经理作为会议的主持人,必须牢牢掌控会议的节奏和方向,避免会议陷入对技术细节的无休止盘问或偏离主题的漫谈。

一个典型的阶段评审会议议程可以如下设计(假设会议总时长为60分钟):

开场与目标重申(5分钟):项目经理欢迎所有参与者,并清晰地重申本次评审会议的目标:“我们今天的目标是,基于对‘天狼星’项目第二阶段成果和未来商业价值的评估,共同决策项目是否应该进入第三阶段(开发与测试)。”项目状态与核心结论概述(10分钟):项目经理基于评审包中的执行摘要,高度概括地介绍项目的整体情况、关键成就、主要风险,并给出团队的“Go”建议。核心交付物演示与问答(15分钟):由产品负责人或技术负责人进行简短的核心功能或原型演示,并回答评审委员针对交付物提出的问题。关键决策点讨论(20分钟):这是会议的核心。项目经理应主动引导讨论,聚焦于那些对决策至关重要的议题,例如:“关于商业案例中的市场增长预测,数据团队的同事可以补充一下最新的行业数据。”或者“针对我们提出的最大风险——供应链延迟,我们准备了A、B两个应对方案,需要委员会帮助决策选择其一。”评审委员会闭门决策与宣布(10分钟):在充分讨论后,项目团队可以暂时离场,由评审委员会(Gatekeepers)进行内部讨论并做出最终决策。决策必须是明确的,并且需要给出做出该决策的关键理由。然后,委员会主席向项目团队正式宣布决策结果。

在整个会议过程中,项目经理需要扮演好“引导者”的角色,鼓励提问,但也要在讨论偏离时,礼貌而坚定地将其拉回主线:“这是一个很好的技术问题,我们可以安排会后专题讨论,现在让我们先回到关于预算的决策上来。”

五、决策与后续行动:闭合评审的完整循环

阶段评审的结束,并非是决策的宣布,而是将决策转化为具体、可追踪的行动,并确保其得到有效落实。 一场没有明确结论和后续行动的评审会,是对所有人时间的巨大浪费,也会严重损害评审流程的严肃性。因此,评审的收尾工作与会议本身同等重要。

评审决策通常有四种:

继续(Go):项目表现良好,符合所有标准,被批准进入下一阶段,并获得相应的资源授权。终止(Kill):项目存在重大缺陷,或其商业价值已不再成立,被决策终止。这不应被视为失败,而是一种及时止损的明智商业行为。修正(Modify / Recycle):项目基本面良好,但存在一些需要解决的问题。项目被要求在当前阶段进行“再循环”,完成指定的修正任务后,重新进行评审。搁置(Hold):由于外部环境变化或战略优先级调整,项目被暂时搁置,等待合适的时机再重新激活。

无论做出何种决策,都必须有正式的会议纪要进行记录,并由评审委员会主席签字确认。纪要中应清晰地记载最终的决策、做出该决策的主要理由、以及任何附加的行动项(Action Items)或条件(Conditions)。例如,一个“有条件的Go”决策可能是:“批准项目进入下一阶段,条件是在未来两周内,团队必须完成对A风险的补充应对方案,并获得CTO的认可。”

项目经理的职责是,在会后立即将这些行动项和条件,在项目管理系统中创建为具体的任务,并分配给相应的负责人和截止日期。他需要持续追踪这些任务的完成情况,并在下一次项目会议上进行汇报。这就形成了一个完整的PDCA(Plan-Do-Check-Act)循环,确保了评审的决议不会沦为一纸空文,从而维护了整个项目治理框架的权威性和有效性。


常见问答 (FAQ)

Q1:如果评审委员会的成员对评审标准有争议,怎么办?

A1: 这个问题暴露了评审流程前期准备的不足。评审标准必须在项目启动时就达成共识。如果临近评审才发现争议,应立即召开一次标准对齐会议,由项目发起人出面协调,重新明确和确认标准。评审会议可以因此推迟,因为在一个有争议的标准上进行评审是无效的。

Q2:当项目评审的结果是“终止”(Kill),如何向团队传达这个坏消息?

A2: 坦诚、尊重并着眼于未来。组织一次全员会议,首先,要肯定团队在过去一段时间的辛勤付出和取得的技术成果。然后,清晰、透明地传达高层做出“终止”决策的商业理由(例如市场环境变化),强调这是基于公司战略的理性决策,而非对团队能力的否定。最后,尽快明确团队成员的下一步安排,帮助他们平稳过渡到新的项目或岗位,将负面影响降到最低。

Q3:对于敏捷开发的项目,还需要进行这种正式的阶段评审吗?

A3: 需要,但形式会更“敏捷”。敏捷项目虽然以短周期的迭代(Sprint)为节奏,但在几个关键的节点,例如从产品探索阶段到大规模开发阶段,或者从内部测试到正式发布,同样需要进行更高层面的“投资决策”。这种评审可能被称为“发布评审”或“里程碑评审”,它更侧重于评估已交付的最小可行产品(MVP)的市场反馈和商业价值,而非详尽的文档。但其本质——基于事实做出Go/Kill决策——是与传统阶段评审一致的。

Q4:谁应该成为评审委员会的成员?

A4: 评审委员会(Gatekeepers)应该是拥有项目资源分配权和战略决策权的一小群高层管理者。他们必须有权做出“Kill”项目的决定。成员通常包括:项目发起人(Sponsor)、关键业务部门的负责人(如市场、销售总监)、财务负责人、以及技术或生产的最高负责人(如CTO、COO)。项目经理是评审会议的主持人和主要汇报者,但不应成为有投票权的委员会成员。

Q5:如何避免阶段评审沦为“走过场”的形式主义?

A5: 关键在于坚持让“Kill”成为一个真实存在的选项。如果一个组织在历史上从未在阶段评审中终止过任何项目,那么评审的权威性就会丧失。高层管理者必须以身作则,真正将评审视为严肃的投资决策,并敢于对那些失去价值的项目说“不”。此外,将评审结果与资源分配强挂钩,只有通过评审的项目才能获得下一阶段的正式预算和人力,这也是确保评审不走过场的有效机制。

版权声明:本文内容由互联网用户自发贡献,该文观点仅代表作者本人。本站仅提供信息存储空间服务,不拥有所有权,不承担相关法律责任。
如发现本站有涉嫌抄袭侵权/违法违规的内容, 请发送邮件至 chuangxiangniao@163.com 举报,一经查实,本站将立刻删除。
发布者:百晓生,转转请注明出处:https://www.chuangxiangniao.com/p/642698.html

(0)
打赏 微信扫一扫 微信扫一扫 支付宝扫一扫 支付宝扫一扫
上一篇 2025年11月12日 14:12:18
下一篇 2025年11月12日 14:12:58

相关推荐

  • C++框架项目管理最佳实践

    成功的 c++++ 框架项目管理涉及最佳实践,包括:项目规划:明确目标、确定技术栈、建立里程碑。设计:采用 ddd、使用设计模式、注重 tdd。代码实现:遵循编码标准、使用 vcs、采用 ci/cd。实战案例:任务管理系统,使用 qt 框架,遵循 ddd 和 mvc 模式。 C++ 框架项目管理最佳…

    2025年12月18日
    000
  • Golang如何开发简单的项目管理系统_Golang 项目管理系统实践

    答案:基于Golang构建项目管理系统需合理分层,实现核心增删改查功能。采用cmd、internal、pkg等目录结构,定义Project模型并用SQLite存储,通过net/http暴露RESTful接口,支持创建、查询、更新、删除项目,结合测试与单文件编译部署,确保系统简洁可维护。 用Golan…

    2025年12月16日
    000
  • Golang大型项目管理 模块拆分策略

    Golang大型项目管理的核心是模块化,通过业务、技术、变更频率、团队职责等维度进行合理拆分,结合微服务架构与通用组件库,明确接口定义、依赖管理、测试策略和文档规范,遵循单一职责、高内聚低耦合原则,避免过度拆分、循环依赖和接口不清晰等问题,选择合适的通信方式如直接调用、gRPC或消息队列,确保系统可…

    2025年12月15日
    000
  • css嵌入式样式在大项目中如何管理

    应限制嵌入式样式使用,仅用于动态控制,静态样式交由外部CSS或模块管理,通过预处理器、设计令牌、BEM命名及CSS-in-JS或原子化方案提升可维护性,结合工具链与规范确保团队协作效率。 在大型项目中,直接使用嵌入式样式(即写在HTML标签内的style属性)会显著降低可维护性。这类内联样式优先级高…

    2025年12月2日 web前端
    000
  • VS Code项目管理:甘特图与进度跟踪

    通过扩展与工作流设计,VS Code可实现甘特图展示与进度跟踪:使用Todo Tree管理待办事项,Project Manager切换项目状态,Markdown Preview Enhanced结合Mermaid语法绘制甘特图,并通过Jira插件、GitLens及自定义脚本集成外部工具,满足个人或小…

    2025年11月27日 开发工具
    200
  • VSCode项目切换卡顿怎么优化?VSCode多项目管理提速技巧

    要让vscode在多项目间切换流畅,核心是优化资源占用并专注当前任务。具体方法包括:1. 使用工作区管理,为每个项目创建独立.code-workspace文件,隔离项目依赖和扩展;2. 在工作区级别启用必要扩展,禁用不必要的扩展;3. 配置files.exclude和search.exclude排除…

    2025年11月27日 开发工具
    100
  • vscode如何管理项目_项目管理技巧分享

    vs code通过工作区、终端、扩展、任务和调试功能提升项目管理效率。创建工作区可组织多项目,使用.code-workspace文件配置多个文件夹;利用集成终端运行多命令;安装project manager、gitlens等扩展增强功能;定义tasks.json执行构建任务;通过launch.jso…

    2025年11月27日 开发工具
    000
  • sublime如何创建和管理项目 _sublime project文件配置指南

    创建Sublime项目需通过Project > Save Project As…生成.sublime-project文件,该JSON文件可配置多目录、排除规则及编辑器设置,支持高效管理复杂工程。 在 Sublime Text 中,创建和管理项目能帮助你高效组织多个文件夹和文件,特别适合处理多模…

    2025年11月26日 开发工具
    100
  • Sublime项目管理进阶 Sublime复杂项目组织技巧

    sublime text 项目管理通过项目文件(.sublime-project)配置实现高效开发。1. 项目文件使用 json 格式,支持配置 folders(目录结构)、settings(项目级别设置)、build_systems(构建系统)等关键参数。2. 通过 folder_exclude_…

    2025年11月25日 开发工具
    000
  • 如何进行高效的MySQL到DB2技术转型项目管理?

    如何进行高效的MySQL到DB2技术转型项目管理? 随着企业业务不断发展和数据库技术的不断进步,很多企业开始考虑将原有的MySQL数据库迁移到DB2数据库平台上。MySQL和DB2是当今市场上两种非常常见的关系型数据库,但在实施转型项目时需要注意一些关键的点,以确保项目的高效管理和顺利完成。 下面将…

    2025年11月22日
    000
  • Sublime项目管理模板 Sublime标准化项目结构创建

    sublime text项目管理的核心在于组织和高效。1. 创建标准化的项目结构,包含src、tests、docs等目录以及.gitignore、requirements.txt和.sublime-project等配置文件,作为种子项目模板;2. 通过复制种子项目快速创建新项目,并在.sublime…

    2025年11月21日 开发工具
    000
  • Sublime项目管理实战技巧|多项目切换效率翻倍提升

    sublime text 的项目管理功能可通过三个步骤提升开发效率:首先,创建 .sublime-project 文件保存项目路径、布局和设置,便于恢复工作状态并共享给团队;其次,使用 ctrl + alt + p 快捷键或下拉菜单快速切换项目,避免手动重复打开文件夹;最后,通过多窗口操作实现不同项…

    2025年11月20日 开发工具
    000
  • 甘特图和一页纸项目管理有什么区别

    甘特图和一页纸项目管理各有其独特的特点和应用场景。甘特图适合于详细的项目规划和时间管理,通过可视化的条形图来展示项目任务的起止时间、阶段性进度以及资源分配;而一页纸项目管理则注重简化和概览,提供一种简洁的方式来展示项目的核心目标、关键任务和里程碑。具体来说,甘特图适用于需要细致跟踪和分解的复杂项目,…

    2025年11月17日 用户投稿
    100
  • 产品管理和项目管理有什么区别

    产品管理和项目管理是现代企业中不可或缺的两大职能,它们在目标、职能、流程以及管理方法上都有明显区别。产品管理侧重于产品的生命周期管理、战略规划以及市场需求分析,而项目管理则专注于特定目标的实现、资源分配以及任务的按时完成。两者的关键区别在于,产品管理更侧重于产品的长期发展方向和市场适应性,而项目管理…

    2025年11月16日 用户投稿
    000
  • 项目管理软件哪个好?8款主流盘点

    本文将分享8款主流项目管理工具:1.PingCode;2.Worktile;3.Teambition;4.飞书;5.Asana;6.钉钉;7.泛微;8.Basecamp。 选择合适的项目管理软件对于确保项目成功和提升团队生产效率至关重要。市场上众多的项目管理工具各有千秋,从功能全面的综合管理系统到专…

    2025年11月16日 用户投稿
    000
  • 项目管理如何有效进行

    项目管理的有效进行需要:明确的项目目标、合理的时间规划、有效的资源分配、持续的风险管理、团队的高效协作。其中,明确的项目目标是项目成功的基石。清晰、具体且可衡量的目标能够为团队指明方向,确保所有成员朝着共同的目标努力。 一、明确的项目目标 在项目管理中,设定明确的目标至关重要。目标应遵循SMART原…

    2025年11月15日 用户投稿
    200
  • 非标自动化项目管理如何做

    非标自动化项目管理的关键在于:深入理解客户需求、制定详细的项目计划、有效的资源调配、严格的质量控制、持续的风险管理、高效的沟通协调、灵活应对变更、项目总结与持续改进。深入理解客户需求是项目成功的基础。通过与客户的深入沟通,全面了解其生产工艺、产品特点和自动化目标,确保项目方案准确契合客户需求。例如,…

    2025年11月13日 用户投稿
    100
  • 公司首次制定项目管理制度应该如何做

    制定一个有效的项目管理制度是公司从初创期到成熟期的一个重要里程碑。首次制定项目管理制度时,首先要明确项目管理的目标和需求、选择合适的工具、并确保全员的参与与支持。通过合理的制度设计,不仅能够提升工作效率,还能帮助公司更好地掌控项目进度和质量。在此过程中,制定流程、明确职责、选择合适的项目管理工具是非…

    2025年11月13日 用户投稿
    100
  • 产品研发管理和研发项目管理的区别是什么

    产品研发管理与研发项目管理有显著的区别,主要体现在管理范围、目标导向和执行方法上。产品研发管理侧重于产品生命周期的规划与执行,强调产品的创新性和市场需求对接,而研发项目管理则更注重具体项目的执行过程,聚焦项目时间、成本和资源的合理分配与管理。在具体的实践中,产品研发管理往往需要跨部门协作,涉及市场、…

    2025年11月13日 用户投稿
    100
  • 小公司该如何做好项目管理工作

    在当今竞争激烈的商业环境中,小公司面临着资金、人力和资源有限的挑战,如何高效地管理项目,确保按时按质完成,是其生存和发展的关键。小公司在做好项目管理工作时,首先需要明确项目目标、精确分配资源、利用合适的工具、并建立灵活高效的沟通机制。在项目管理的过程中,正确的工具和方法能帮助小公司优化流程、降低风险…

    2025年11月13日 用户投稿
    100

发表回复

登录后才能评论
关注微信
